本文統計了山西省1~8月份5.5GW光伏項目EPC定標的情況(詳細名單參考附件),其中:
3228MW屬于2021年保障性并網規模名單中項目;
500MW屬于第一批大基地名單中項目;
1760MW屬于其他類型項目。
對上述項目進行分析發現
一、山西省2022年EPC平均造價水平:3.97元/W
本文統計了位于山西省的、2022年完成定標的、2.5GW地面光伏電站的EPC中標價格,價格分布如下圖所示,平均中標價格為3.97元/W。如果考慮土地、送出以及其他非技術成本,預期山西省平均的光伏項目總造價將達到4.5元/W。

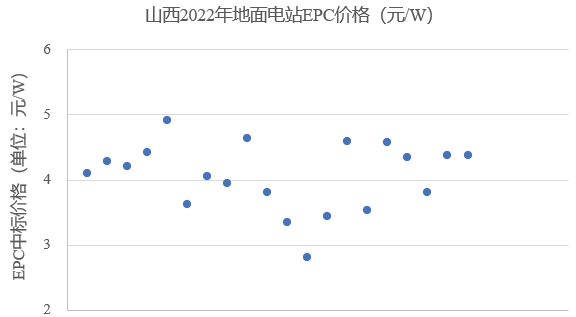

圖:部分山西地面光伏電站EPC中標價格

從上圖可以看出,個別項目的中標價格接近5元/W,主要原因是配置了一部分儲能。根據競爭性配置要求,山西省資源好的地區要配置10%以上的儲能。根據競爭性配置結果,4個地級市的項目,配置了10~15%的儲能,這在一定程度上增加了光伏項目的成本。
二、山西省2022年光伏項目收益較差
1、山西省光伏發電小時數
國家能源局剛剛公布的《2021年度全國可再生能源電力發展監測評價結果》顯示,山西資源最好的大同、朔州、忻州三地,2020年、2021年平均的發電小時數分別為1470小時、1424小時;平均約為1450小時。
雖然其他資源較差的地區,發電小時數肯定要更低一些。然而,在全國范圍來看,山西仍然是太陽能資源水平好的地區。
2、山西省光伏項目參與電力市場化交易壓力大
作為電力交易試點地區,山西省新能源項目的上網電價是讓投資企業心里最沒底的因素。
山西省煤電基準價為0.332元/kWh。然而,并不是所有的電力都要能拿到這個價格,保障小時數之外的電量,要參與市場化交易。
2019年12月20日,山西能源局曾發布《2020年度省調發電企業發電量調控目標預案(征求意見稿)》,提出:風電機組安排基準利用小時1200小時,光伏機組安排900小時,除執行基準電價之外的電量全部參與市場化交易。
也就是說,光伏項目即使發出1450小時,僅有900小時可以執行0.332元/kWh的上網電價,其他的550小時,均要參與市場化交易。
由于出力不穩定,光伏項目在現貨市場中很難獲得較好的收益。另外,新能源的綠色價值也難以體現。

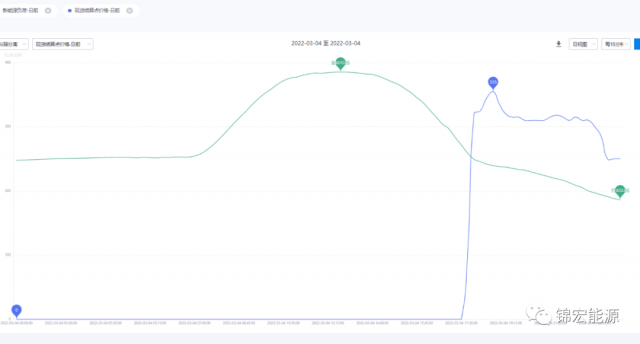

根據公眾號“錦宏能源”介紹,3月4日的電力現貨市場日前和日內出清價格有17個小時左右處于0電價,相當于“白送”!
2022年3月4日11時13分,山西新能源發電出力創歷史新高,達到2216萬千瓦,占當時全省發電出力的61.3%。
另一方面,對于現貨合同來說,不但要在電量上履約,而且要在電力上履約,需要完全按照合同約定的曲線進行電量交割。否則,就要接受相應的偏差考核。以山西電力現貨市場建設試點為例,它們對于新能源實際出力與短期預測出力的偏差超出50%的部分,按照標桿電價計算超額收益并回收?!靶履茉闯~回收費用巨大,山西的一座5萬千瓦的風電場,一個月可能被罰80萬元?!币晃荒茉囱肫蟮氖袌鰻I銷中心主管透露。
在4.5元/W的造價下,900小時的保障小時數,山西省光伏項目盈利面臨著巨大壓力。
三、山西省保障性并網項目完成率或不足50%!
2021年,山西省共下發了11.41GW光伏項目名單,包括:
1、保障性并網項目:9.71GW

2021年9月25日,山西省能源局下發11.2GW的保障性并網項目,包含9.71GW光伏項目、1.49GW風電項目;并要求這些光伏項目在2022年6月30日前并網。項目名單詳見《山西公布11.2GW保障性規模名單》
2、新能源大基地項目:1.7GW
2021年10月22日,山西省能源局下發2021年第一批大型風電光伏基地項目名單,包含1.7GW光伏項目、0.3GW風電項目;項目名單詳見《山西首批2GW大型風光基地項目公示》。
然而,上述項目進展并不順利。根據國家能源局統計數據,截止2022年6月30日,山西省新增地面電站并網僅新增319MW!
相當于保障性并網規模完成率不足3.5%!
因此,山西省能源局在6月23日下發的《關于進一步加快推進風電光伏發電項目建設的通知》中提到:受疫情、土地政策調整等因素的影響,大部分項目建設進度未達預期目標,考慮項目建設實際情況,將保障性并網光伏項目并網時限由2022年6月30日延長至2022年9月30日。
至少要在8月底前開工,才能實現9月底并網??紤]到一些已經開動、但未跟蹤到的項目,預期山西省2021年保障性并網項目的完成率,將不足50%。
同時,為圓滿完成國家下達我省的非水可再生能源消納責任權重,今年山西省新能源裝機規模新增1000萬千瓦。
離年底還有4個月,如果當前開工的5.5GW地面光伏項目全部并網,再考慮到分布式光伏項目、風電項目,預期基本能達到山西省能源局10GW的目標。然而,已經開工、預期年底前并網的項目,項目將面臨巨大的盈利壓力!
圖片

2022年1~8月,山西省完成EPC定標項目名單
