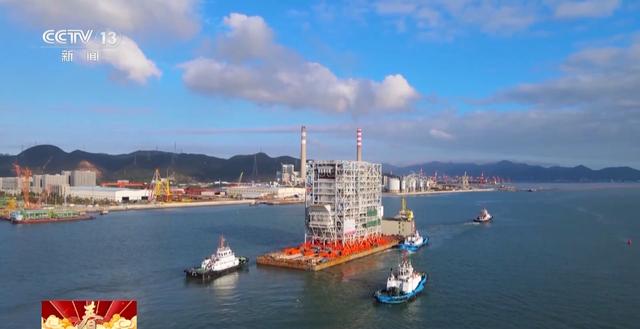

近日,中國海油發布消息,全球首例一體化建造廢物處理發電設施——香港綜合廢物管理設施一期項目模塊在珠海場地全部建造完工并交付。
香港綜合廢物管理設施一期項目是在香港石鼓洲附近海域新建16公頃人工島,并在島上建設垃圾分類回收、垃圾焚燒發電、海水淡化、污水處理等設施。
香港綜合廢物管理設施一期項目經理 王長林:項目以現代先進的焚化技術作為核心處理方案,應用垃圾焚燒全自動控制、高效熱能利用等先進技術,并創新尾部煙氣深度再利用工藝,可以有效提升節能環保水平。

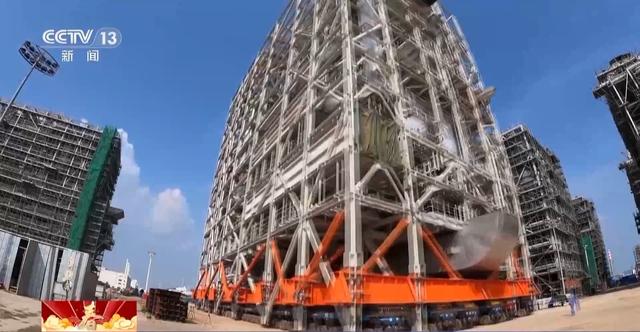

綜合廢物管理設施一期項目包括17個關鍵處理模塊,總重達5萬噸,相當于國家體育場“鳥巢”鋼結構總重的1.2倍。由超過11萬個結構件和27萬個設備零件組成,通過近200萬個螺栓進行連接固定,安裝管線總長可以繞北京三環1圈多。項目采用模塊化設計建造,與同類項目相比集成度更高,結構更加緊湊。
香港綜合廢物管理設施一期項目副經理 楊成:在全球首次實現大型模塊全螺栓連接建造方式,創新多專業一體化建造、全專業集成化管理等多項技術,大幅提升數字化可視化建造技術水平和項目管理效率,實現建造工期縮短20%,尺寸誤差小于5毫米,精度控制達到行業先進水平。
項目一期投用后,日處理生活垃圾能力可達3000噸,年均發電量約4.8億度,可供10萬戶家庭使用,年降低二氧化碳排放量達44萬噸,可有效緩解香港固體垃圾堆填壓力。
60秒回顧廢物處理發電設施建造歷程
2020年9月,項目在珠海開工建造。
2021年10月,啟動總裝。
2023年4月,管線安裝完成。
2023年6月,模塊完成試壓。
2023年12月,模塊完成稱重。
2024年1月, 項目全部模塊完工交付。
廢物處理能力提升 助推我國綠色高質量發展
隨著經濟的快速發展和生活水平的提高,源源不斷產生的大量城市生活垃圾,已經日益成為嚴重的社會性問題。如何減量化、資源化、無害化處理垃圾,成為解決垃圾難題時的主要思考方向。
垃圾處理發電是通過特殊的鍋爐焚燒垃圾,再將產生的熱量通過蒸汽輪機進行發電的一種垃圾高效處理方式。
近些年我國高度重視垃圾處理發電行業發展,垃圾處理發電技術取得顯著進步。“十三五”期間,全國共建成生活垃圾焚燒廠250多座,累計在運行生活垃圾焚燒廠超過500座,處理能力58萬噸每天。

截至目前,我國部分發達地區垃圾處理發電占無害化處理總量的比例已提升至60%以上,垃圾處理發電技術不斷地向大規模、全自動化方向發展,隨著一批世界級大型垃圾發電廠投用和模塊化垃圾處理發電裝備的建成,我國的垃圾處理發電技術已居于世界領先地位。(總臺央視記者 張偉)
評論
