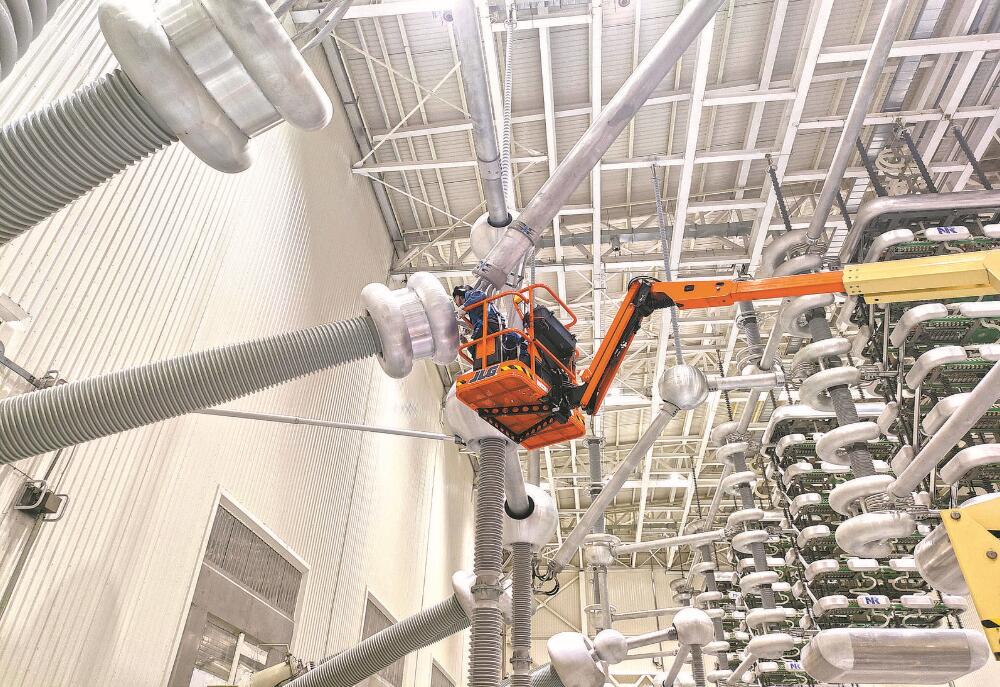

4月14日,在位于湖南省湘潭市岳塘區荷塘街道的±800千伏韶山換流站—株洲云田變電站500千伏線路改造工程跨越湘江段架線施工現場,8名高空作業人員正開展間隔棒安裝作業。這是該工程跨越湘江段架線作業的最后一項任務。
湖南送變電工程有限公司高空作業人員安裝線路間隔棒。 肖權一 攝
±800千伏韶山換流站—株洲云田變電站500千伏線路是±800千伏祁韶直流的配套送出線路。近年來,湖南省用電負荷不斷攀升,該線路輸送潮流達182.2萬千瓦,超過了設計的輸電能力,需要進行改造升級。改造工程完成后,可疏散韶山換流站近區潮流,打破湘東環網供電瓶頸,優化湖南500千伏網架結構,為今年湖南迎峰度夏提供更可靠的電力保障。該工程交叉跨越密集,全線跨越點有400余處,其中有跨越高速鐵路、高速公路、湘江等二級風險點20處。
±800千伏韶山換流站—株洲云田變電站500千伏線路157號~160號塔區段跨越湘江,采用“耐張塔-直線塔-直線塔-耐張塔”方式跨越。158號、159號塔為湘江跨越高塔,全高均為107米。該線路跨越湘江段東側毗鄰昭華湘江大橋,此處江面寬約620米。“此次線路跨越檔距800米,耐張段檔距1713米,是改造工程首個二級風險架線作業。湘江是湖南的主要航道,過往船只較多,加之江寬風急,給跨越施工帶來不小挑戰。”該工程項目經理徐用超介紹。
為確??缭较娼问┕ろ樌瓿?,湖南送變電工程有限公司施工項目部做足準備工作,安排技術、安全管理人員提前介入,多次查勘施工作業現場;與湘潭市交通運輸局、湖南省電力設計院聯系溝通,制訂通航安全保障方案、湘江大跨越架線施工方案。在施工過程中,施工項目部嚴格組織安全技術交底,安排專人在現場關鍵點值守,密切關注引繩與被跨越物的距離是否符合安全要求,實時聯絡牽力場、張力場人員,調整牽張力大小。
4月10日9時,湘江大跨越架線段現場,施工人員整裝待發。“牽引場、牽引場,大張已松剎,大牽可以動了。”隨著對講機里傳出指令,張力機的轟鳴聲響徹湘江北岸,只見黑色的舊導線帶著銀色的新導線向湘江南岸的鐵塔伸展,慢慢到達指定位置。該項目技術總工程師田琛說:“為了減少航道管制時間,我們在架線施工時采用4ב一牽一’的方式,用新導線置換舊導線。”在張力場指揮棚內,施工班組負責人譚德文緊盯張力機上的儀表設備,聽見對講機里傳出“牽引機停,牽引機停”的指令后,立刻按下剎車鍵并回復“已剎車”。原來,159號塔大號側導線突然發生絞線,需要處理。待突發問題處理完畢后,整個牽張系統恢復運轉。“作為班組負責人,我們必須時刻全神貫注,以應對突發情況。”譚德文說。
4月13日10時,隨著最后一相導線“攀上”鐵塔,所有導地線展放完成,跨越湘江段架線施工進入收尾階段。4月14日19時,所有間隔棒安裝完畢,至此,改造工程跨越湘江段架線施工全部完成。
跨越湘江段是±800千伏韶山換流站—株洲云田變電站500千伏線路改造工程第一個架線跨越施工段,也是施工難度最大的一個。湖南送變電公司發揮專業優勢,動態優化施工計劃,重點加強架線區段二級風險安全管控,確保工程在6月底前投產送電。(劉秋宏)
評論
