近日,河南省發改委發布《關于2022年風電和集中式光伏發電項目建設有關事項的通知》(以下簡稱“通知”)。
《通知》指出,推動符合前期庫標準項目“能建盡建”。經第三方機構評估論證,符合相關要求、場址條件基本落實的項目共84個,總規模1194萬千瓦,其中,風電73個,共1020萬千瓦,集中式光伏發電11個,共174萬千瓦。
《通知》明確,煤電靈活性改造則按照增加調峰能力的1.4倍配置新能源建設規模,總計8.8GW,各企業容量一次性下達。在經過與電網協商一致后直接納入年度開發建設方案,未達建設上限的則盡快抓緊謀劃,隨報隨入,于2025年底前全部完成。
《通知》表明,積極支持其他市場主體開展項目建設。對省委省政府重點關注,并對全省產業帶動能力較強的裝備制造企業申報項目,省電力公司優先校核其市場化并網方案,同等條件下優先保障接入及消納條件。

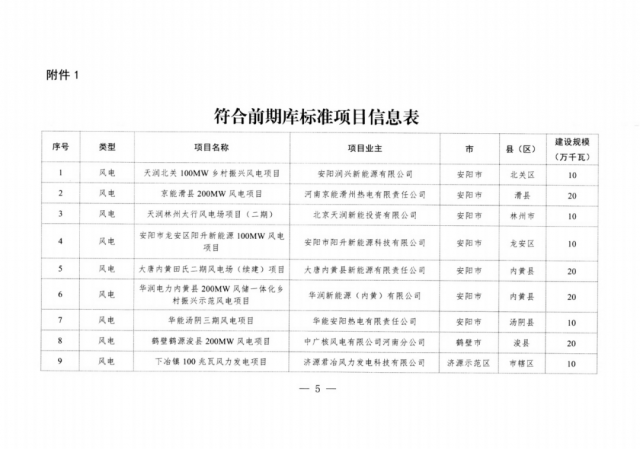

原文如下:
評論
