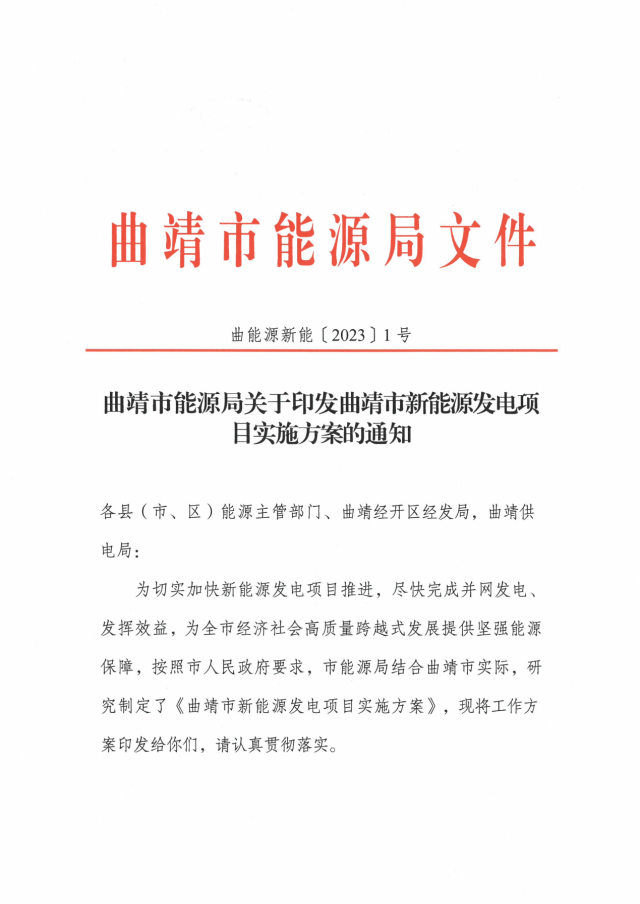

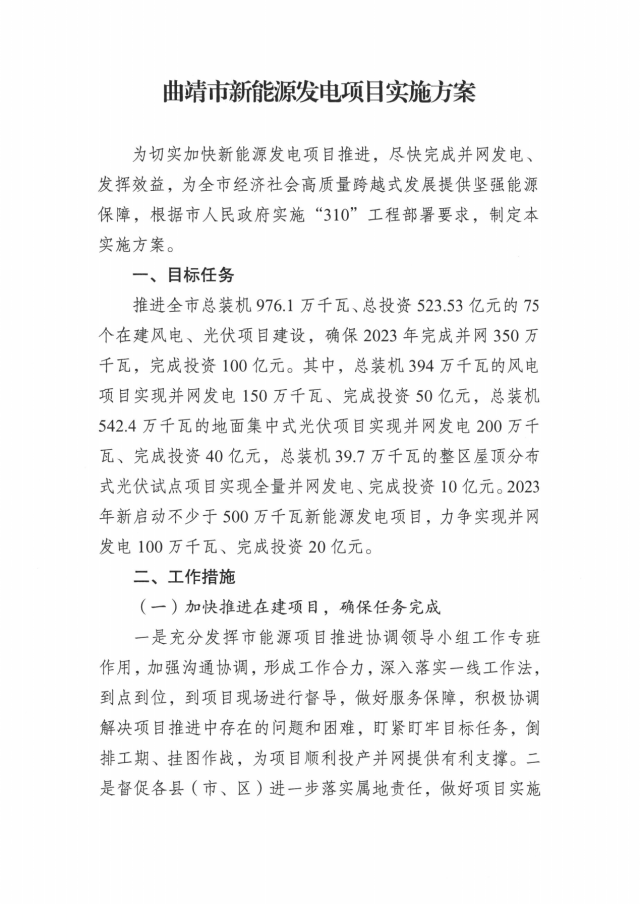

2月8日,曲靖市能源局關于印發曲靖市新能源發電項目實施方案的通知。通知顯示,為切實加快新能源發電項目推進,盡快完成并網發電、發揮效益,曲靖市全力推進全市總裝機976.1萬千瓦、總投資523.53億元的75個在建風電、光伏項目建設,確保2023年完成并網350萬千瓦,完成投資100億元。
其中,總裝機394萬千瓦的風電項目實現并網發電150萬千瓦、完成投資50億元;總裝機542.4萬千瓦的地面集中式光伏項目實現并網發電200萬千瓦、完成投資40億元;總裝機39.7萬千瓦的整區屋頂分布式光伏試點項目實現全量并網發電、完成投資10億元。2023年新啟動不少于500萬千瓦新能源發電項目,力爭實現并網發電100萬千瓦、完成投資20億元。

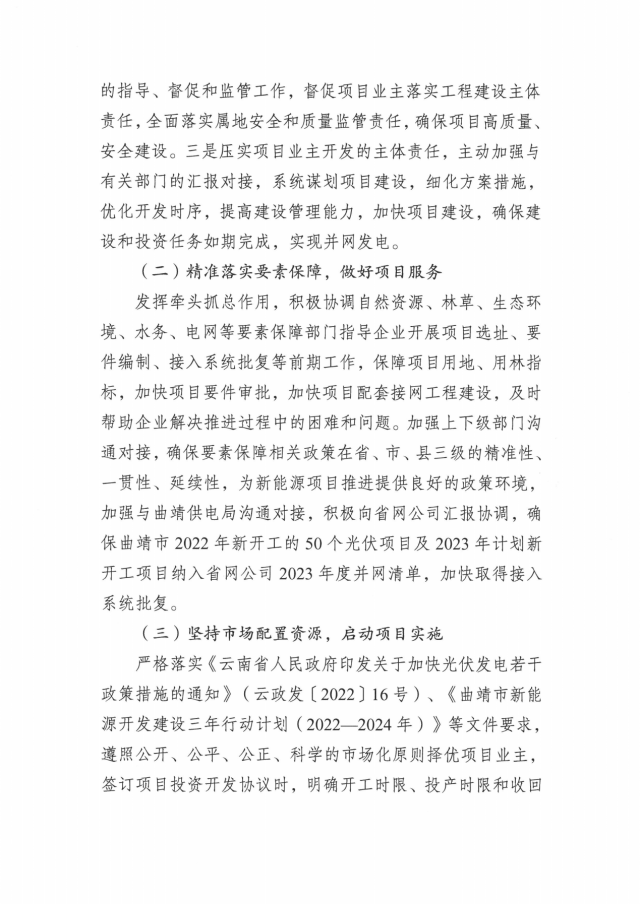

同時,確保曲靖市2022年新開工的50個光伏項目及2023年計劃新開工項目納入省網公司2023年度并網清單,加快取得接入系統批復。

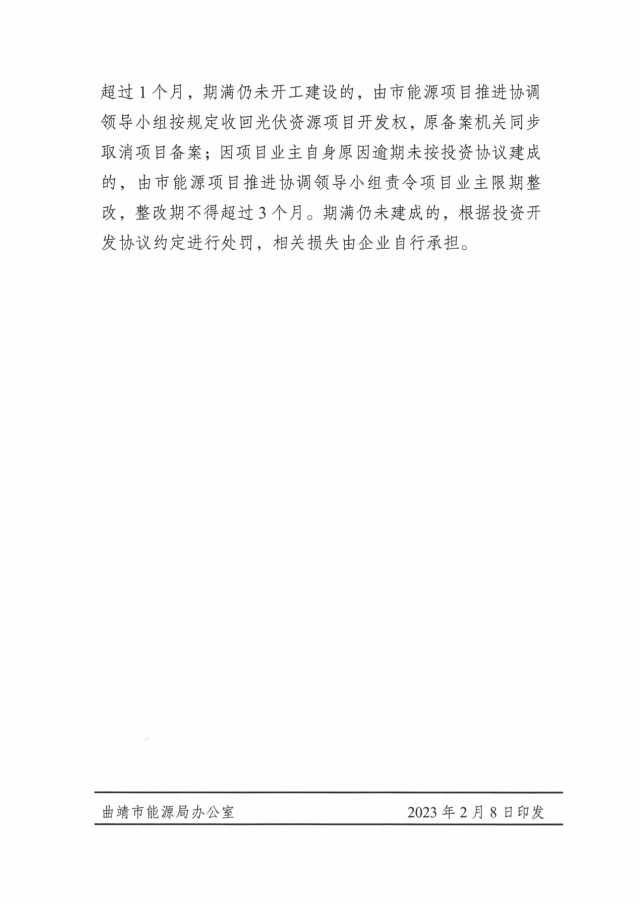

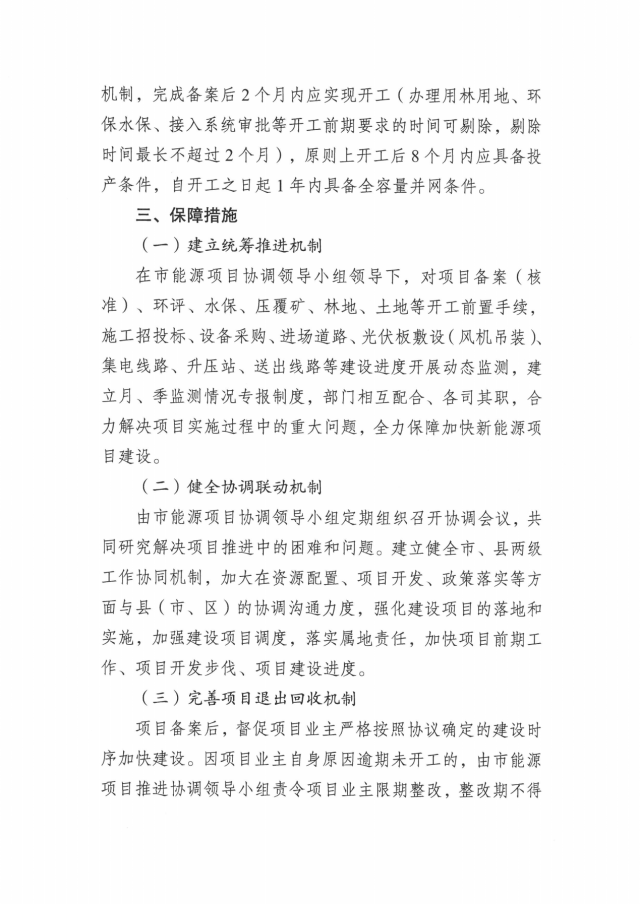

按照相關文件要求,科學的市場化原則擇優項目業主,簽訂項目投資開發協議時,明確開工時限、投產時限和收回機制,完成備案后2個月內應實現開工(辦理用林用地、環 保水保、接入系統審批等開工前期要求的時間可剔除,剔除 時間最長不超過2個月),原則上開工后8個月內應具備投產條件,自開工之日起1年內具備全容量并網條件。
文件如下:
