7月31日晚9時,經過11個小時的準備調試后,華能瀾滄江新能源有限公司投資建設的勐臘縣關累鎮藤蔑山、勐??h西定鄉南弄光伏電站首批光伏發電單元并網成功。

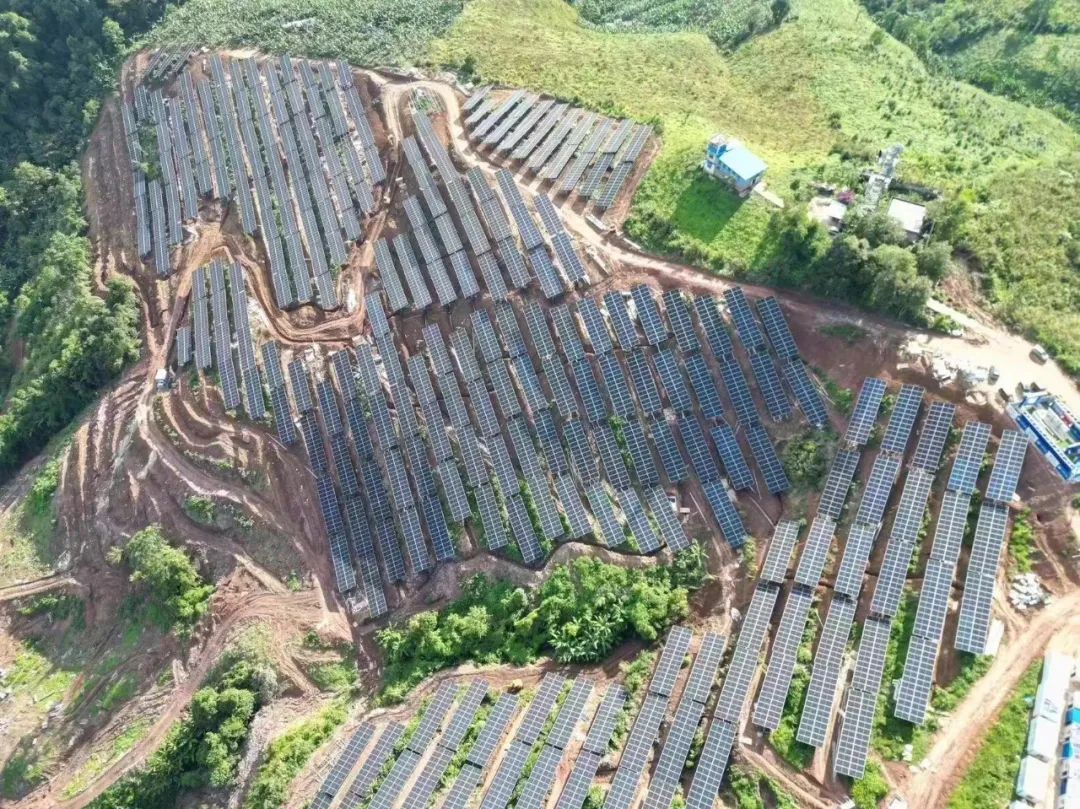

勐臘縣關累鎮藤蔑山、勐海縣西定鄉南弄農業光伏發電項目是云南省2022年納入建設的新能源項目之一。其中,藤蔑山光伏電站規劃容量15萬千瓦,占地面積約4441畝,新建一座220千伏升壓站,分為47個方陣進行光伏板布局,今年3月2日開工建設,預計9月30日前實現全容量并網發電。此次由25號方陣和28號方陣進行并網發電,其余的方陣區將陸續進行并網發電。南弄光伏電站裝機容量為6萬千瓦,占地面積約1168.75畝,為盡早并網投產,該項目結合周邊電網情況,通過星火山光伏線路臨時過渡并網。當天晚上9時,藤蔑山光伏電站和南弄光伏電站同時順利并網。
據了解,我州太陽能資源豐富、穩定度高。自2022年以來,華能瀾滄江新能源有限公司在西雙版納片區開工建設共計15個光伏項目,均采用“光伏發電+農業種植”模式,規劃總裝機容量91.5萬千瓦、總投資41億元,截至目前投資完成率30%,計劃今年12月底全部投產。項目投產后,將新增發電量11億千瓦時,替代標準煤46萬噸,減少二氧化碳排放量126萬噸。(記者 何茜茜)
來源:西雙版納發布
