中國電力網訊(通訊員 李立疆) 11月21日,新疆永安天泰電力有限責任公司申請國家農網項目資金開工建設的第二師三十團110千伏輸變電工程順利完成送電投運,標志著三十團及雙豐工業園區供電保障能力和水平得到大幅提升。

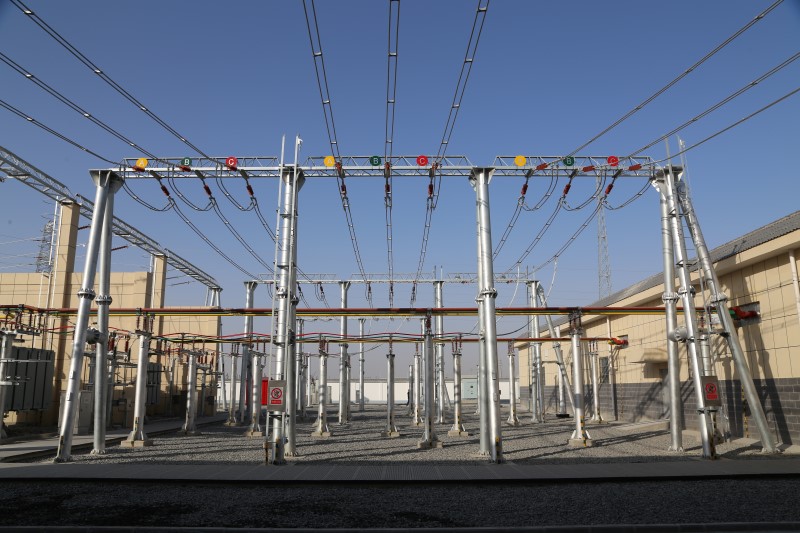

據悉,該項目工程建設地點為三十團雙豐工業園,建設規模110千伏變電站1座,主變?nèi)萘?*63兆伏安;新建110千伏輸電線路50公里;變電站內選用了較先進的110千伏、35千伏氣體絕緣開關設備,同時配置了7個軌道巡檢機器人,24小時無死角、無盲區監控設備運行。變電站通過光纜專線與調控信息中心通訊,借助“五遙”技術可實現全天候無人值守。

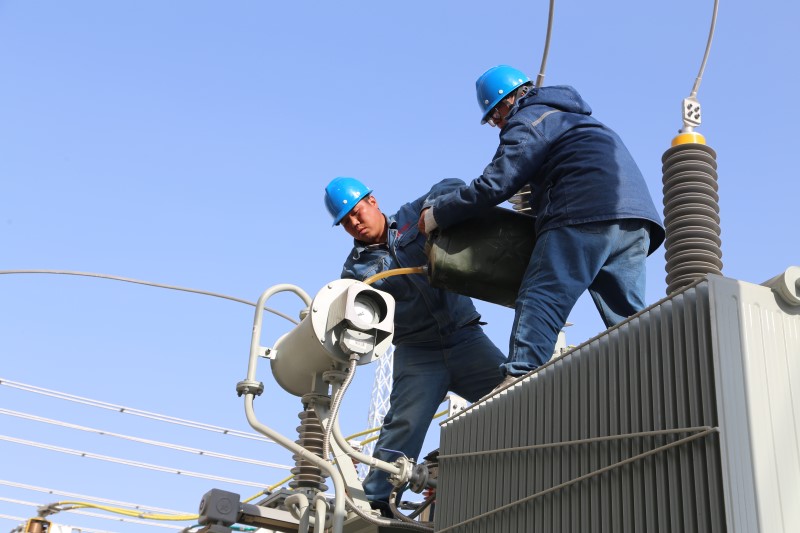

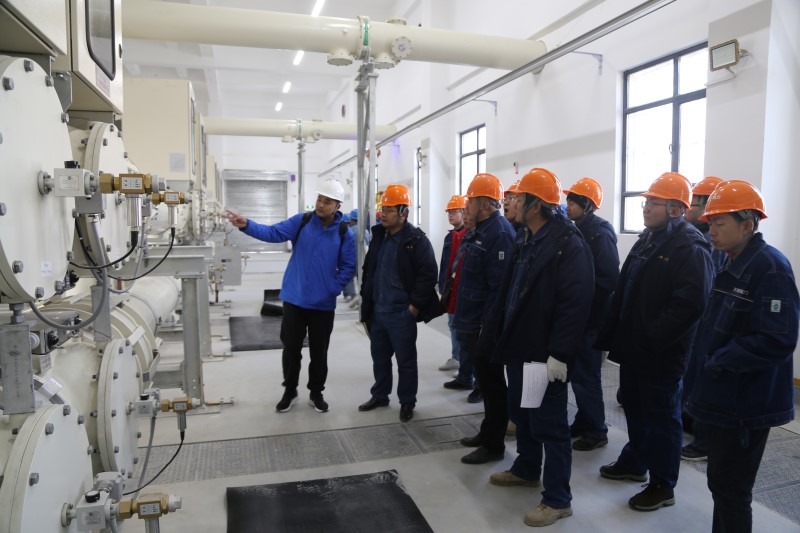

為確保變電站一次投運成功,新疆永安天泰電力有限責任公司成立了工作專班并多次召開專題會議,研究制定了送電方案。21日當天組織運維檢修部、調控信息中心、市場營銷部、安全監察部、生產技術部、電建公司及施工單位華通電力共43名人員,克服低溫天氣影響對變電站全站一、二次設備進行檢查和倒閘操作,及時處理試運行期間發現的故障,有力地保障了變電站順利投運。
雙豐工業園區自2021年建成以來已陸續有65家企業入駐,負荷需求不斷增長,實施三十團110千伏輸變電工程可從根本上補強雙豐工業園區負荷短板,提高供電可靠性,為師市新冀能源和曙光綠華兩個重點項目按期投產達效提供有力支持,同時也將對二師庫爾勒墾區各次產業實現高質量發展,從而帶動師市經濟增長起著至關重要的推動作用。
評論
