經濟要發展,電力需先行。今年以來,南方電網云南紅河金平供電分局以“一張藍圖繪到底”的戰略謀劃電網建設,抓細抓實項目管理環節,配農網建設逐步實現轉型升級,助推著地方社會經濟快速發展。
電網規劃要符合地方經濟發展實際,金平分局逐線、逐村、逐臺區梳理項目,著力解決配電網發展薄弱環節。嚴把工程立項關口,加強頻繁停電、高線損、低電壓等突出問題的整治,集中成片整治老舊臺區安全隱患,提升電網裝備水平。

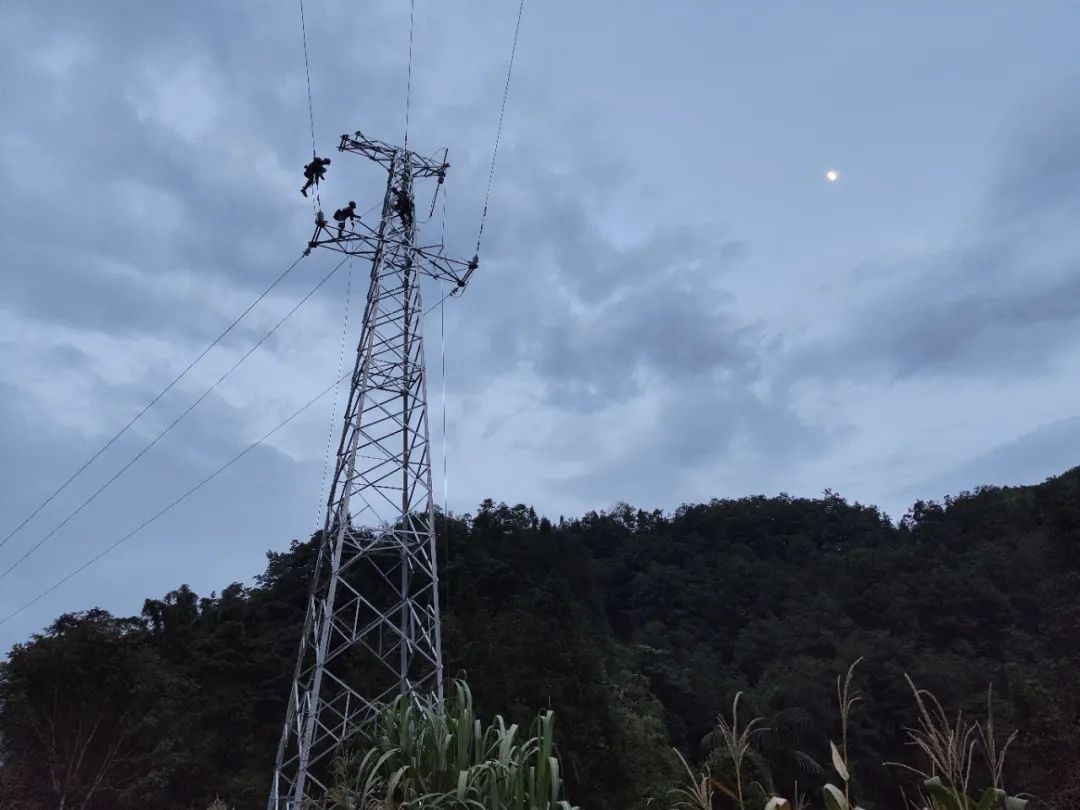

近日,金平供電分局采用帶電作業方式,完成新建10千伏老集寨Ⅱ回線067線路與10千伏元陽道班線066線路聯絡線配套金具安裝及三項引流線搭接工作,經驗收投運正常。該線路的順利投運,標志著金平供電分局2023年配網自籌項目23個單項工程全部順利投產。
金平供電分局2023年配網自籌項目總投資2125.7萬元,建設范圍覆蓋13個鄉鎮,新建及改造10千伏線路37.55千米,電桿組立528基,鐵塔組立83基,新增配自斷路器13臺,新增臺區14臺,該批次項目啟用變電站內開關間隔1個,新建聯絡線62條。項目投產后,金平縣域聯絡線可轉供率由88.88%提升至98.42%,配網自動化覆蓋率由96.77%提升至100%,有效解決了因臺區重過載、無法轉供電的難題。

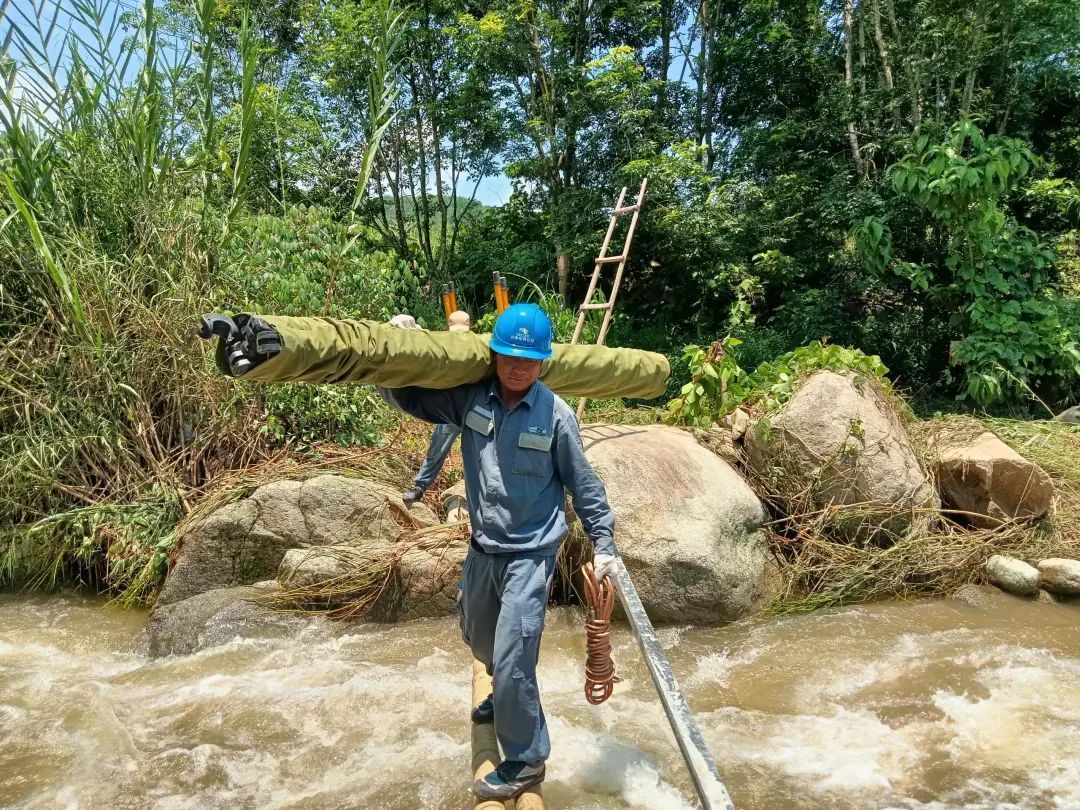

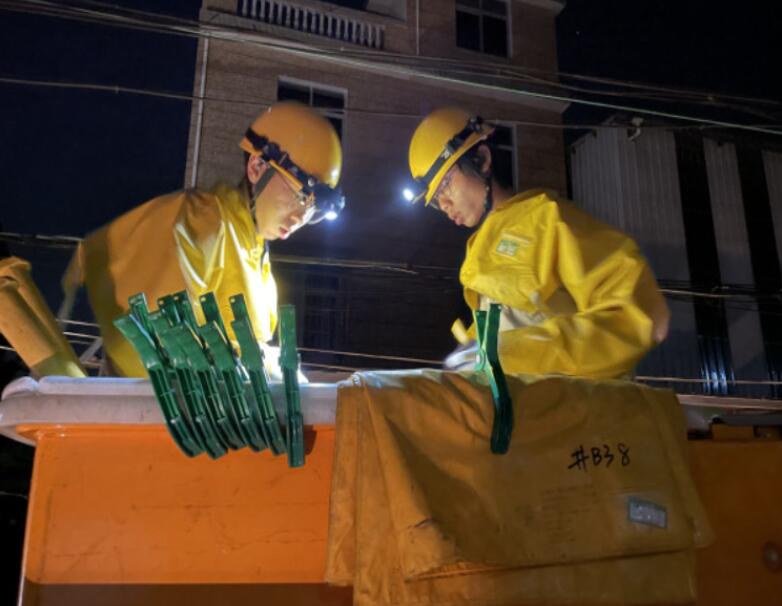

為確保所有項目建成投產,金平供電分局細化分解任務,按進度計劃表管控項目,作業過程中克服高溫、地形等困難,確保每項工程進度可控、在控。并安排專人對現場安全進行管控,提前對作業現場中高風險點進行分析,保障工作現場的人員安全。
在項目建設過程中,積極推廣先進適用的新技術、新設備、新材料、新工藝,堅持以“標準化臺區建設”為抓手,配變臺區容量按照戶均不低于2千伏安配置,低壓線路設計供電半徑不超過500米,設備選型統籌考慮配電自動化、用電信息采集建設,避免后期重復投資,有力保證了配電網長遠發展需求,提高農村電網建設改造的綜合效益。
據悉,該批項目從3月10日開始啟動,7月30日全部完工,歷時142天,23個項目全部建成投產,金平縣城網、農網各線路可實現手拉手相互聯絡供電,大大提升了金平縣10千伏配網線路智能化供電水平,為縣域各街道、鄉鎮等用戶提供更優質的電能,滿足金平縣各行各業用電快速增長的需求。
