天天视频国产免费入口|日本一区二区免费在线|亚洲成色999久久网站|久99久精品视频免费观|由伊人久久大最新发布版本|国产精品亚洲一区二区无码|欧美a锋一区二区三区久久|日韩一区二区视频免费在线观看

當前位置: 首頁 > 規劃建設 > 企業

江西水電特高壓輸變電工程項目群高質履約剪影

中國新聞網發布時間:2024-06-13 11:54:50  作者:葉聯華

  五月初夏,萬物繁茂并秀。中國電建集團江西省水電工程局有限公司(以下簡稱江西水電)多個特高壓輸變電項目面對工程建設的“高度”與“難度”,制定里程碑節點時間表、責任狀,錨定目標不松勁,奮戰當“夏”一項一項工作抓落實。各建設現場機械轟鳴,人影閃動,緊跟節奏搶抓施工黃金期,以高標準、高質量、高效率推進施工進度,奏響特高壓輸變電工程項目履約攻堅大合唱。

  砥礪奮進正當時 高質量鑄造特高壓“心臟”

  賀蘭山下,金黃無際,沙丘縱橫。國內首條“沙戈荒”風電光伏新能源輸送大通道“心臟”中寧±800千伏換流站,施工現場正在以高標準、高質量、高水平等要求,打造新能源高質量就地消納、大范圍優化配置的“雙樣板”項目。

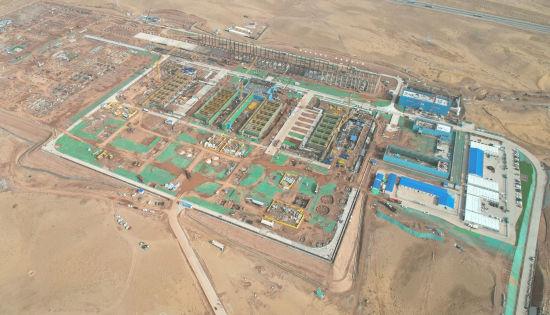

圖為中寧±800千伏換流站 曾亮 攝

  2023年10月,繼中標中寧±800千伏換流站樁基工程后,江西水電再次中標中寧±800千伏換流站土建C包工程。為確保項目施工有序推進,江西水電積極與業主等多方溝通交流,調集精兵強將組建2個項目施工管理團隊,實現多個作業面齊頭并進。短短2個月的時間,項目部靠前指揮攻堅克難,首戰告捷以旋挖成孔作業方式,提前完成5608根鋼筋混凝土灌注樁施工任務。

  2024年春節前后,項目部精細制定冬季施工計劃落實現場施工管理,變傳統的建設冬歇期為工程作業的“窗口期”,加速項目各分部工程建設目標突破,促進工程優質高效建設。項目總工曾亮介紹,基礎澆筑采取混凝土加熱處理、運輸保溫、暖棚法澆筑、養護等一系列措施,確保了基礎澆筑工藝質量。在國網特高壓公司變電部組織的6個特高壓工程土建專項質量檢查競賽中,項目部在15家土建參建單位中脫穎而出獲得第一名。

  全站裝配式圍墻2486米、電纜溝3736米,全為預制混凝土裝配式結構,僅預制構件就超過8000塊,給安裝施工帶來很大難度。4月初,項目部多次與業主、監理、設計等多方溝通,聚焦傳統裝配式安裝施工的痛點,著力解決安裝全過程技術難題,確保實現了裝配式結構安裝“雙提雙減”目標。

  眼下,中寧換流站土建C包項目由土建高峰期轉為土建和安裝有序并行的施工階段,朝著9月30日全部交付電氣安裝的里程碑目標推進。

  戰鼓催征馬蹄疾 建設勢頭強勁保交安

  2024年春節剛過,江西水電隴東至山東±800千伏特高壓直流輸電工程慶陽換流站土建包3項目為最早一批復工的特高壓工程,施工現場每天都有150名作業人員、多種機械設備開足馬力搶抓工期。

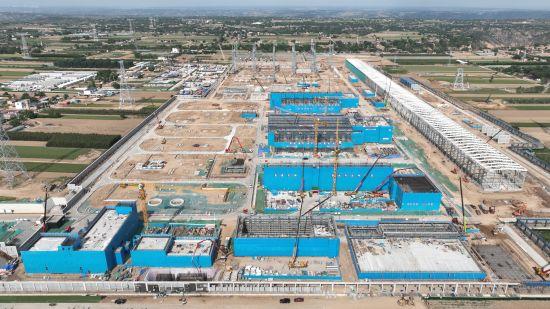

圖為慶陽±800千伏換流站 龔思琦 攝

  鋼筋混凝土框架結構圍墻澆筑,要在2435米長的區域內,完成 538噸鋼筋綁扎、3500立方混凝土澆筑,存在工序多、交叉作業多等影響施工因素。針對此情況,項目部以3個作業班組,合理安排各項工序,采用盤扣腳手架、移動式砌筑抹灰平臺,減少砌筑施工期間搭拆作業量節省時間,有效推進施工進度。

  交直流場區預埋地腳螺栓多達15000余套,構支架基礎分布零散、安裝精度要求高。項目部為確保預埋精度及施工進度,組建4個專項班組,分區域開展預埋安裝作業,確保了預埋件安裝工藝及精度。

  “目前,直流場區構支架及設備基礎383基澆筑完成95%,濾波場構支架及設備基礎693基澆筑完成90%……”項目經理王接才告訴筆者,工程建設伊始就設立多個“黨員先鋒崗”,充分發揮黨員先鋒模范作用,克服場平移交晚、高寒低溫等惡劣天氣、濕陷型黃土基礎施工難度大等困難,勢頭強勁全力推進施工進度,超前完成里程碑目標計劃,為6月中旬全面交付電氣安裝打下堅實基礎。

  腳踏實地加油干 “機械化”作業提升工效

  5月9日,甘肅隴東直流配套火電750千伏送出工程邁出了關鍵的一步,江西水電率先在寧縣中村鎮彌家村GB34塔位舉行整個工程首基鐵塔組立試點,標志著這個國家重點項目全面進入鐵塔組立階段。

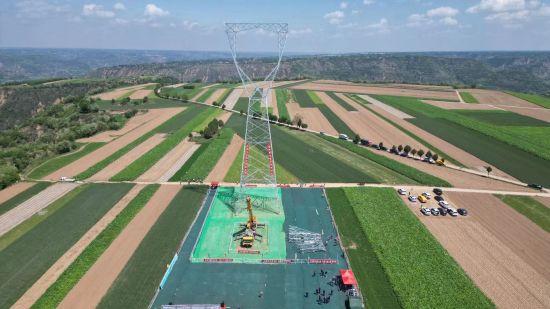

圖為隴東直流配套火電750千伏送出工程 馮俊朋 攝

  2023年12月中旬,為滿足業主方竣工投產里程碑目標,項目部第一時間內組織3個測量小組頂著風雪嚴寒,在零下15攝氏度的惡劣天氣下開始復測,調集專業施工隊伍,做好施工前準備工作。

  面對作業點多面廣、青苗賠償協調難度大等問題,項目部提前派出3名經驗豐富的協調員,連續20余天在冰天雪地里,積極與當?shù)卣把鼐€村民進行協調、溝通解決問題,確保了工程順利開工建設。

  工程建設伊始,項目部創新策劃推行機械化施工,組織專業人員開展現場勘察,確定施工方法、施工機具及風險防范等方案,以“機械化施工、流水式作業”方式推進工程建設,實現基礎工程機械化施工率100%。2023年12月30日首基基礎澆筑完成,施工效率、工程質量及項目管理水平均得到提升,實現了減人提效保安全的目的。

  “工程基礎澆筑施工全面推行機械化施工,1包標段線路全長49.195千米,96基鐵塔,現已完成86基基礎澆筑、10基鐵塔組立……”項目執行經理李志猛介紹,工程建設前項目部就策劃全面推行機械化施工作業的方案,包括鐵塔組立采用流動式起重機作業,架線采用集控可視化牽張設備,以確保項目機械化施工率達到100%。

  眼下,項目部以首基鐵塔施工試點現場會,著力打造鐵塔組立示范樣板,全面推行前置式風險預控安全管控,并應用現場施工數字化履職平臺等信息化手段,強化前后方專業力量協同聯動,確保高效率、高標準完成組立塔、放線、調試等各項施工任務,合力確保11月30日工程具備帶電投運條件。

  艱難方顯勇毅,磨礪始得玉成。江西水電項目一線員工堅持黨建引領,以精益化激活層層管理,用標準化鎖定質量安全,在各個特高壓輸變電建設現場,高標準、高效率朝著建設目標推進施工進度,書寫特高壓建設為數智化堅強電網和新型電力系統建設的新篇章。(文/葉聯華 圖/曾亮 龔思琦 馮俊朋)


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
崇仁县| 宁晋县| 甘谷县| 河南省| 休宁县| 德州市| 花垣县| 徐水县| 澜沧| 湟中县| 柯坪县| 东阿县| 金阳县| 兴城市| 惠州市| 永清县| 友谊县| 蓬安县| 纳雍县| 嘉禾县| 黄陵县| 彰化市| 额尔古纳市| 囊谦县| 泾源县| 大理市| 临武县| 运城市| 洛川县| 辽阳市| 许昌市| 上林县| 渭南市| 盐池县| 特克斯县| 西城区| 周口市| 中西区| 昌宁县| 上栗县| 汉中市|
