當前,一場“速凍型”的寒潮天氣正席卷我國。呼和浩特大風大雪,氣溫驟降,最低溫度探到零下20℃左右。而在四子王旗100萬千瓦風儲項目建設現場,夜間氣溫更是降至零下30℃左右,風雪交織、銀裝素裹,給風機吊裝和施工組織等帶來了巨大挑戰。

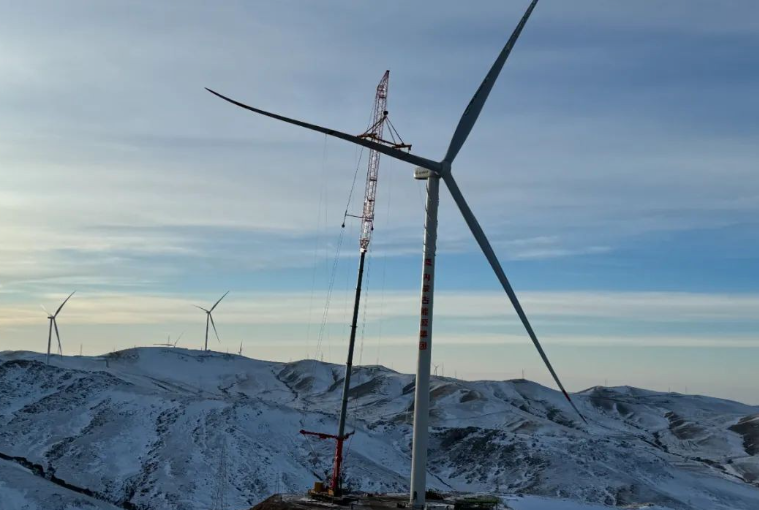

12月13日,在F061風機所在地——庫倫圖鎮頭股灘南海拔1878米的山頂上,隨著現場指揮人員的指令從對講機中發出,1800噸汽車吊將89米長、24噸重的風機葉片緩緩吊離地面,其他5個風機吊裝作業面同步開始吊裝。一時間,現場人員屏息凝神……直到12月14日凌晨3點,持續了11個小時的葉片吊裝作業方告一段落。本次吊裝共投入主吊、輔吊、裝載機等大型施工機械30余臺、施工人員120余人,一鼓作氣地將6臺風機吊裝就位。項目至此已累計吊裝完成131臺風機,僅余3臺待吊裝。
四子王旗100萬千瓦風儲項目是內蒙古能源集團公司“670”新能源項目中唯一的“山地風電”,134臺風機全部分布在山頂或山脊,場址占地約453平方公里,南北最大跨度約45公里,東西最大跨度約51公里。項目現場地形起伏、高差較大,冬季風雪疊加,極寒天氣頻繁,給大型設備運輸和風機吊裝作業等制造了諸多難題。
特別是大雪后,施工道路積雪最厚約1米左右,為保證設備運輸暢通無阻,需要駕駛推土機、挖掘機在前疏通道路,后面5臺裝載機拖動設備運輸車輛艱難前行,平穩運往風機機位。
干一個工程,樹一座豐碑。為保障項目安全順利實施、如期投產達效,集團公司領導多次深入一線、靠前指揮,新能源事業部、工程建設事業部、項目單位聯合推動,緊密跟蹤施工進展,打破思維定式,不斷優化措施,參建各方頂風冒雪、連續奮戰,與時間賽跑,同困難較量,推動項目“天天有新進展、周周有新變化、月月有新形象”,朝著實現全容量并網投產目標闊步邁進。
來源:內蒙古能源集團
評論
