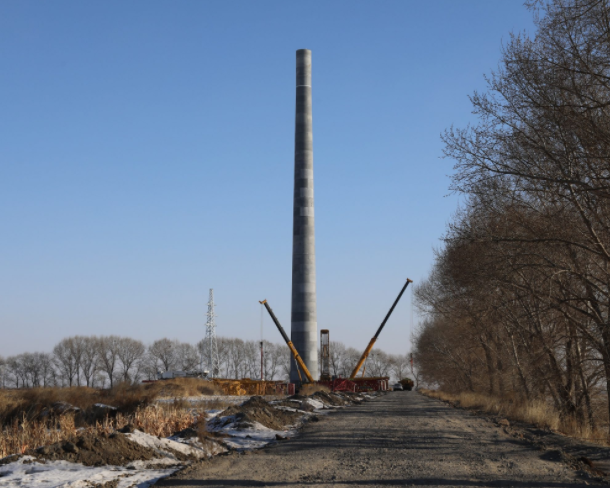

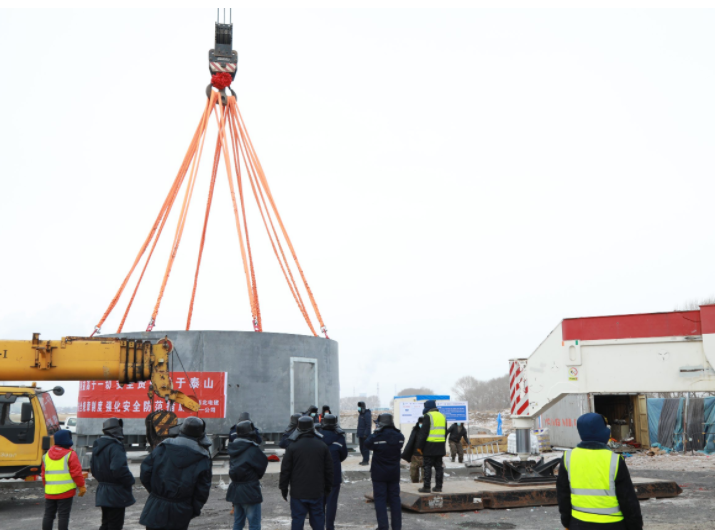

在華電黑龍江區域齊齊哈爾富拉爾基50兆瓦風電項目建設現場,機器轟鳴,項目施工人員正緊張忙碌地指揮起重車將高3.3米、重達60噸的混塔砼段,慢慢組裝起來,項目正處于混塔組裝的關鍵階段。
華電齊齊哈爾富拉爾基50兆瓦風電項目是省重點項目,也是華電黑龍江區域在我省西部地區首個風電項目。該項目是150兆瓦風光火儲一體化一期工程,靜態總投資約3.1億元,采用8臺單機容量為6.25兆瓦的風電機組。
為實現一季度投產,項目在春節期間連續施工。按照施工計劃,目前共有7臺起重機將在三個作業面同時展開施工。項目預計2月15日可進行升壓站反送電,爭取3月25日實現全容量并網發電。
據華電黑龍江區域富拉爾基熱電廠黨委書記、執行董事梁大文介紹,該項目是持續深化地企深度合作、推動資源優勢轉化為發展優勢的重要抓手,更是打造黑龍江西部地區網源荷儲、多能互補一體化的示范引領工程。項目投產后,每年可節約標煤4.6萬噸,減少大量煙塵及灰渣排放,經濟效益、社會效益和環境效益十分顯著。
