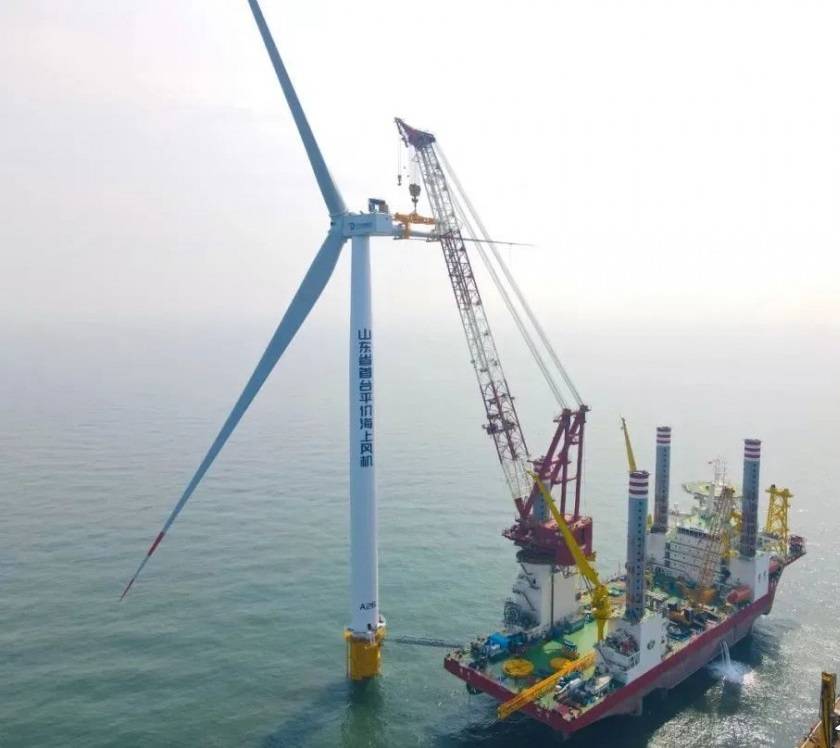

日前,由國家電投集團投資建設的山東半島南V場址500兆瓦海上風電項目開始了海上風機的吊裝工作。其中,被視為風電項目“心臟”的海上升壓站也在加緊施工中,預計10月初下水交付。

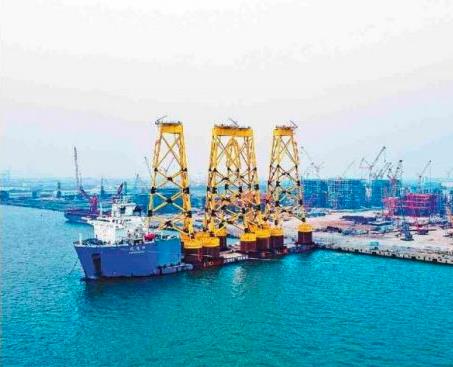

記者在海陽中集來福士海洋工程有限公司的生產基地看到,國家電投半島南V場址海上風電項目的海上升壓站已見雛形,百名施工工人正在各司其職緊張忙碌著。
海陽中集來福士海洋工程有限公司生產管理部助理經理王丙辛表示,“從5月底開工以來不到4個月,目前,項目結構已經基本完工。目前正在施工的是電纜拉放,管線安裝,設備安裝以及調試等工作,預計10月初我們可以達到下水交付的狀態。”
V場址海上風電項目的這座海上升壓站,上部組塊長44米,寬39米,高度18米,總重量2400噸,有9個預制艙;下部導管架長28米,寬26米,高度37米,總重量1800噸,它是中集來福士與國家電投山東公司繼2021年半島南3號海上風電項目的第二次合作。
記者也從現場了解到,本座海上升壓站最大特點是來福士首次采用模塊化的設計和建造,在各方的通力配合協調下,克服了高溫、疫情等影響,將工期從七個月,縮短為四個半月。
“模塊化的主要特點是,我們可以在陸地上平面完成艙體內的設備安裝、電纜拉放以及艙內的集成工作,減少合攏后的交叉作業,為項目的工期實現保駕護航,為業主按時發電創造條件。”王丙辛說。
據了解,作為省重點項目的國家電投山東半島南V場址500兆瓦海上風電項目,總投資約60億元,計劃安裝72臺單機容量7.0MW風力發電機組,并配套建設一座220kV海上升壓站。項目預計10月份實現首批風機并網發電 ,2022年底實現全容量并網。
