海上升壓站擔負著電力集中、電力送出、設備保護、監視控制等重任,是整個海上風電場的“心臟”。

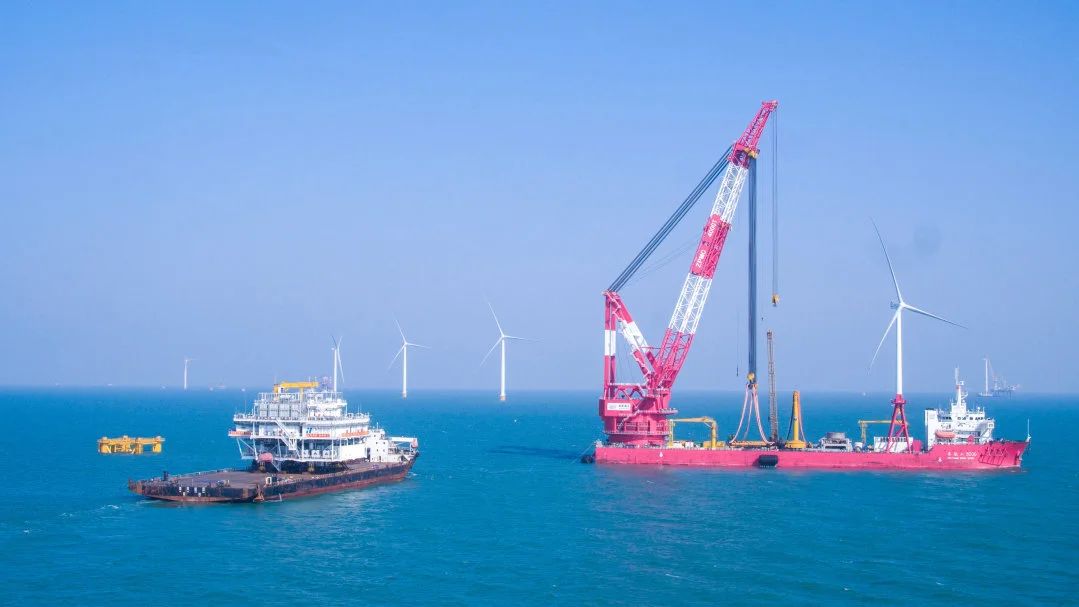

華能臨高海上風電項目建設人員克服海上大件運輸挑戰、臺風影響等重重困難,最終升壓站順利到達吊裝預備點。擺在建設人員眼前的,是吊裝要求極高、施工船舶選型苛刻、場址水深涌急、施工窗口短暫等問題,特別是受“譚美”“銀杏”臺風影響,海上作業區仍存在較大涌浪及突風。
為確保吊裝作業順利完成,華能海南公司高度重視,加強組織領導,積極協同各參建單位反復推敲,充分分析海況條件,組織專家論證,模擬吊裝環節進行全流程推演,不斷改進優化,編制專項施工方案。
安排專人駐場對接,奮力克服風場所在海域風大浪高、施工窗口期短、施工難度大等困難,順利完成了升壓站起吊、對接、就位等一系列施工工序,精準完成海上升壓站上部組塊與導管架的對位合體。

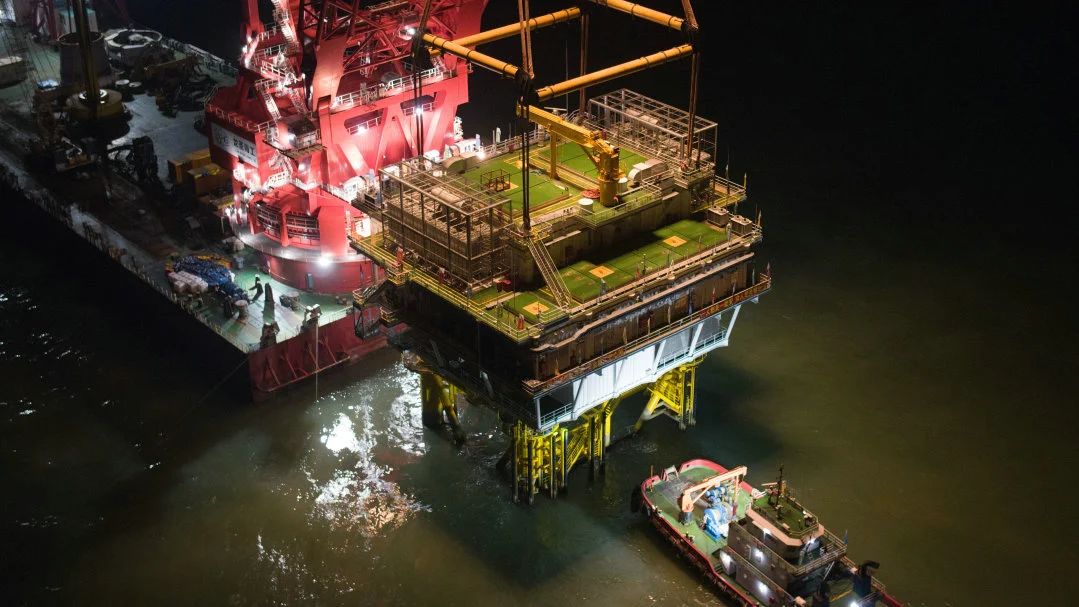

11月8日22時39分,隨著升壓站上部組塊與導管架精準對接,華能臨高海上風電項目海上升壓站順利完成吊裝,標志著海南省首臺海上升壓站主體結構建設完成,項目建設取得關鍵里程碑節點,為沖刺高質量并網、攻堅全容量投產奠定堅實基礎。(韋立臻)
評論
