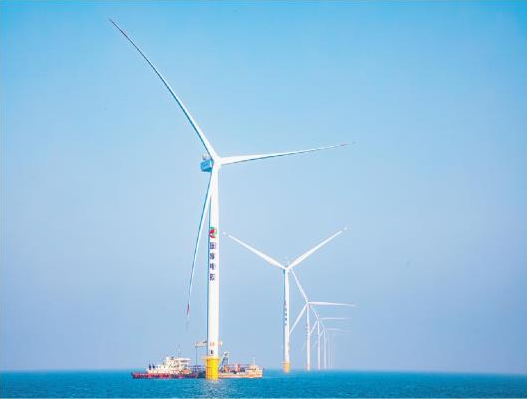

國家電投山東半島南V場址500兆瓦海上風電項目現場圖。
春日正好,風光無限。海陽南側海域,風車林立,海天一色,御風起舞,蔚為壯觀。隨著一排排直徑200米風機在117米高空徐徐轉動,國家電投山東半島南V場址500兆瓦海上風電項目實現全容量并網發電。至此,國家電投在魯海上風電投產規模達到800兆瓦,全省乃至北方地區最大海上風電集群畫卷已然鋪展。
國家電投山東半島南V場址500兆瓦海上風電項目,由國家電投山東分公司投資建設。項目位于山東海陽南側海域,場址中心離岸距離約26公里,施工水深18—28米,平均風速每秒7.07米,規劃用海面積66平方公里,總投資60億元,總裝機規模500兆瓦,共安裝70臺單機容量7兆瓦風電機組及1臺單機容量10兆瓦風電機組,配套建設1座模塊化海上升壓站、1座陸上集控中心。項目建成投產,年可發電15億千瓦時,替代標煤約45.6萬噸,減排二氧化碳125萬噸。
“2021年,國家電投山東半島南3號海上風電項目,歷時217天建成投運,刷新當年搶裝潮下建設新紀錄。步入2022年,國家電投山東分公司搶抓機遇乘勢而上,主動作為勇?lián)姑瑺幤蹿s超提質提效,加快打造北方地區最大海上風電集群,努力為美麗山東建設提供更多的能源綠色轉型經驗、貢獻更多的國家電投力量。”項目負責人介紹,與半島南3號海上風電相比,半島南V場址項目單機容量更大、風機臺數更多、施工窗口更少、供貨周期更短、作業環境更復雜。對此,公司堅持高位推進、高效落實,制定“路線圖”,排好“時間表”,多措并舉提升船機利用率,綜合施策增加作業面,同步展開4個沉樁作業面、7個吊裝作業面;錨定工程節點,創新一人一站位、一機一方案、一吊一總結“三個一”施工方式,高標準高質量精細化推進。2022年5月20日,項目開工;8月17日,完成首臺風機吊裝;10月23日,完成海上升壓站吊裝;11月24日,完成全部風機吊裝;12月9日,實現全容量并網發電……僅用101天完成風機吊裝,204天實現全容量并網,分別較半島南3號縮短66天及13天,實現“當年立項、當年核準、當年開工、當年全容量并網”。
堅持創新驅動,率先在國內建設模塊化預裝式升壓站,有效縮短升壓站制造調試周期60余天,節省工程造價20%;首創海水淡化供水方案,實現升壓站全天候生活、生產、消防等用水自給自足;個性化定制北方海域10兆瓦樣機,預計每度電成本降低5%。堅持智慧賦能,通過采用大數據分析、移動互聯、船舶人員定位、氣象預測等現代技術,實時掌握機組運行狀態,為項目高效智能運行提供數據支撐。堅持安全為要,應用“互聯網+監管”模式,建立統一視頻監控平臺,實現作業區域及作業過程全覆蓋,強化現場安全監督管控,筑牢項目建設安全防線。
征程萬里風正勁,勇立潮頭搏浪行。下一步,國家電投山東分公司錨定“雙碳”戰略目標,著眼海上風電未來發展,擼起袖子加油干,奮力推進海上風電規模化開發,助力全省千萬千瓦級海上風電基地建設,為開創新時代社會主義現代化強省建設新局面作出新的更大貢獻。
【版權及免責聲明】凡本網所屬版權作品,轉載時須獲得授權并注明來源“中國電力網”,違者本網將保留追究其相關法律責任的權力。
評論
