9月8日至9日,水電水利規劃設計總院在北京主持召開了萬寧漂浮式海上風電100萬千瓦試驗項目一期工程可行性研究報告評審會議。
萬寧漂浮式海上風電100萬千瓦試驗項目是海南省海上風電“十四五”重點實施工程,項目位于海南省萬寧市東部海域,計劃分兩期建設:一期工程裝機容量20萬kW,計劃于2025年底前建成并網;二期工程裝機容量80萬kW,計劃于2027年底前建成并網。
會議聽取了報告編制單位的成果匯報,并分專業組進行了討論和審議,評審認為,報告達到可行性研究階段勘測設計工作內容和深度的要求,基本同意該報告。與會領導和專家就項目設計方案提出了優化完善意見。
從世界海上風電建設與規劃來看,近年來海上風電開發呈現出深遠?;⒁?guī)?;?、集群化發展特點,以挪威、英國為代表的歐洲海上風電已率先布局漂浮式海上風電。“十四五”時期是我國海上風電發展的關鍵機遇期,作為我國深遠海風電發展的重要方向,漂浮式海上風電開發尚處于樣機試驗示范階段,關鍵技術與工程經濟性亟待突破。本次項目技術方案評審會議的順利召開,將為電建集團項目一期工程實現年底開工、“十四五”末投產發電奠定堅實基礎,對推動我國漂浮式海上風電商業化和規模化發展進程具有積極意義。
此前,海南省發改委表示,“十四五”期間,海南省將開發建設11個場址,總開發容量為1230萬千瓦。

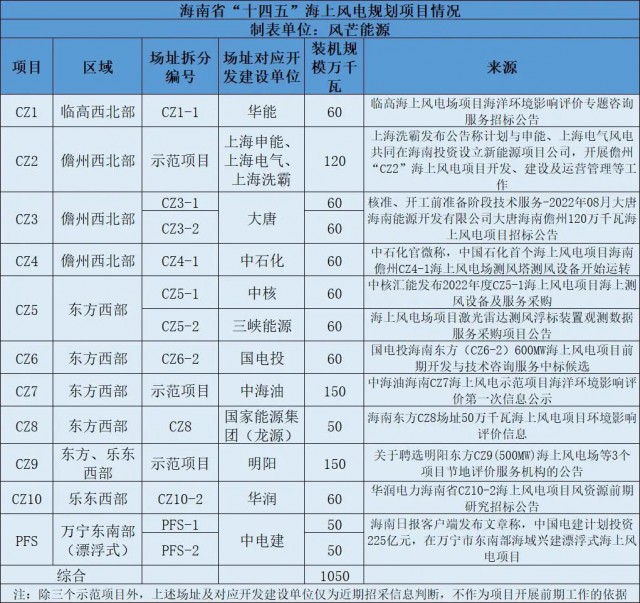

風芒能源根據招采信息判斷,截至目前,已有10.5GW場址對應開發建設單位浮出水面。
