中國電力網訊 6月29日,趙石畔煤電公司順利完成歷時48天的1號機組B級檢修任務,機組一次啟動并網成功。截至目前,機組各項參數、指標合格,標志著公司1號機組B級檢修工作圓滿完成,為公司在今年迎峰度夏中穩發、滿發及全年安全穩定生產夯實了基礎。
此次1號機組B級檢修項目共計480項,其中標準項目241項,非標項目67項,技術改造項目11項,非外包項目133項,試驗項目28項。公司相關部門高度重視,通過保安全、提質量、抓技改、強服務,助力檢修高質量完成。
多措并舉保安全
在1號機組B級檢修中,趙石畔煤電公司領導多次帶隊對外委單位的安全管理制度、管理組織機構、安全生產責任制、公司資質及人員作業資格情況進行檢查。安全環保部將入廠人員的職業健康、培訓等工作細化到人,分步審核,確保無疏漏。后勤服務中心負責進入生產現場人員胸卡、車輛通行證的辦理,逐人逐車登記在冊。設備部成立“安全糾察隊”,每天一組,每組三人,對現場的設施隱患、違章行為進行隨機檢查,監督 “工作票”“臨時用電”“受限空間作業”“動火作業”等制度執行落實。
凝心聚力提質量

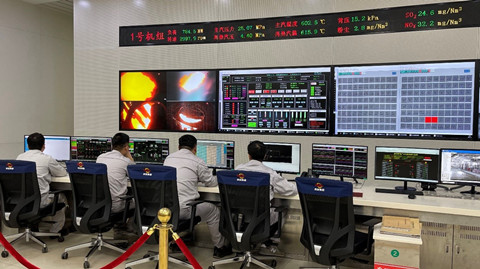

本次檢修主要項目23項,包括鍋爐“四管”防磨防爆檢查及三大屏氧化皮檢測、冷灰斗水冷壁防磨噴涂、汽機配汽機構檢修、1000kV主變和避雷器電氣預防性試驗、DCS擴容升級改造等。檢修開始,各專業細審檢修隊伍施工方案,作業前進行技術交底。檢修中,公司組織召開設備解體匯報會、檢修協調會,發現問題及時解決。各技術監督小組做好設備、參數的監督檢查、數據分析。檢修后期,各專業履職盡責,實行三級驗收制度。公司召開機組試運會,對試運過程中的重大操作和注意事項進行強調,確保機組檢修后順利啟動。
攻堅克難抓技改
鍋爐專業為提高鍋爐脫硝效率,降低氨逃逸率,加裝備用層252塊催化劑?;伊?qū)I(yè)調整吸收塔氧化風支管排氣口,解決了氧化風支管堵塞及斷管問題;為石膏旋流泵出口母管增加旁路,降低廠用電率;為石膏排出泵入口濾網增加沖洗水避免石膏堆積,降低設備故障率。熱工專業在脫硝電加熱器入口安裝反吹掃裝置,有效降低系統堵塞頻次,減少日常維護工作量;在水冷壁、屏式過熱器等系統加裝金屬壁溫測點176個,方便機組運行參數采集。
方方面面強服務
本次檢修是趙石畔煤電公司的一項重大生產任務,各部門人員樹立了“一切為了檢修,一切服務檢修,一切保證檢修”的思想。發電部辦理檢修工作票、做檢修措施、組織設備試運轉,穿梭在檢修現場;綜合辦公室在檢修現場多處設置飲水點,積極辦理檢修入廠人員防疫審批,組織三次全員核酸檢測;供應部辦理備品配件出庫手續,緊急聯系故障設備送修,全天24小時服務不打烊;黨群工作部開辟“聚焦B修”公眾號專欄,宣傳檢修工作。
通過全體檢修、運行、職能部室人員的共同努力,趙石畔煤電公司1號機組B級檢修工作保質保量順利完成,體現了趙石畔煤電人勇于負責的擔當、知難而進的勇氣、吃苦耐勞的干勁!
