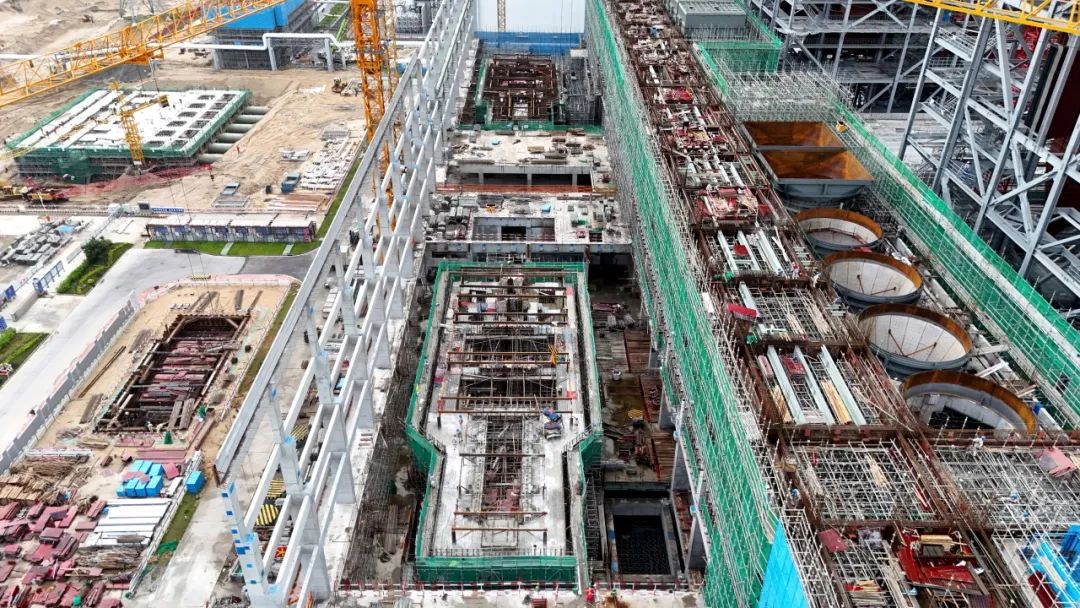

9月19日,國家能源集團北海公司2×100萬千瓦超超臨界一次再熱燃煤機組擴建項目#4汽輪發電機組基座大體積混凝土澆筑圓滿完成。
此次澆筑的汽輪發電機組基座結構長度為46.195米,中間最寬部位16米,底板厚度平均3.88米,鋼筋用量約310噸,澆筑歷時15.5小時,共澆筑混凝土1088方。
汽輪發電機組基座不僅是火電廠工藝系統的關鍵部位,更是火電廠的核心結構工程,要承受長期高頻振動荷載,其內部結構復雜、預埋件及預埋管數量多、工程量大,對施工精度、質量要求極為嚴格。為做好質量管控,北海公司超前部署、精心策劃,組織工程部、施工單位、監理單位從“人、料、機、法、環”5道關口全面推敲施工方案。正式澆筑前聯合驗收,對作業人員進行安全、技術交底,對混凝土供應、材料質量、設備狀態等管控要點進行了詳細部署,為基座施工提供了有力的安全、技術保障。澆筑過程中,管理人員24小時輪班全程值守,把好澆筑關鍵工序、拌合物稠度等,確保施工質量一次成優,筑牢一線“紅色堡壘”。
4#汽輪發電機組基座大體積混凝土澆筑的圓滿完成,為北海公司二期項目奠定了堅實的基礎。(圖文:黃文華 蔡先穎)
評論
