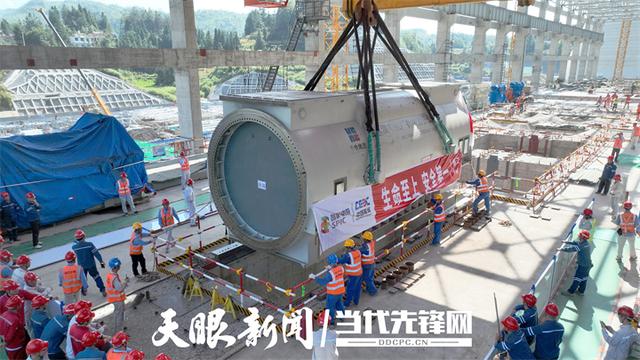

9月5日10時18分,國家電投貴州金元織金“上大壓小”異地改建項目(2×660兆瓦)1號機組發電機定子順利吊裝就位,整個吊裝過程安全平穩、質量可控,標志著發電機組本體設備安裝工作全面展開,為2025年實現機組“雙投”奠定了堅實基礎。
據悉,發電機定子是整個項目工程中最重的單體設備,凈重290噸,起吊總重量320噸,長10.425米、寬4米、高4.332米。為確保電能轉換“心臟”——發電機定子的吊裝萬無一失,織金清潔能源公司與總包單位、建設單位提前策劃、統籌安排,始終將安全和質量擺在首位,堅決貫徹規范施工原則,嚴格執行質量控制標準。組織“四方”專家從嚴審定吊裝方案,最終確定采用汽機房雙行車并車抬吊的方式進行吊裝,對吊裝路線、吊裝細節進行了反復推敲和模擬演練,制定了各項預防措施和應急措施,對吊裝過程實施了全面的現場監督,確保了整個吊裝作業的安全、有序和可控。
1號發電機定子的順利吊裝到位,這一重大工程節點的實現,極大地鼓舞了貴州金元織金項目建設全體員工及參建隊伍的士氣,織金清潔能源公司將嚴格按照國家電投“精建設、優達產”的建設要求,狠抓項目建設“安全關、質量關、進度關”,高質量推進項目建設。
天眼新聞通訊員 趙昆航 劉杰
評論
