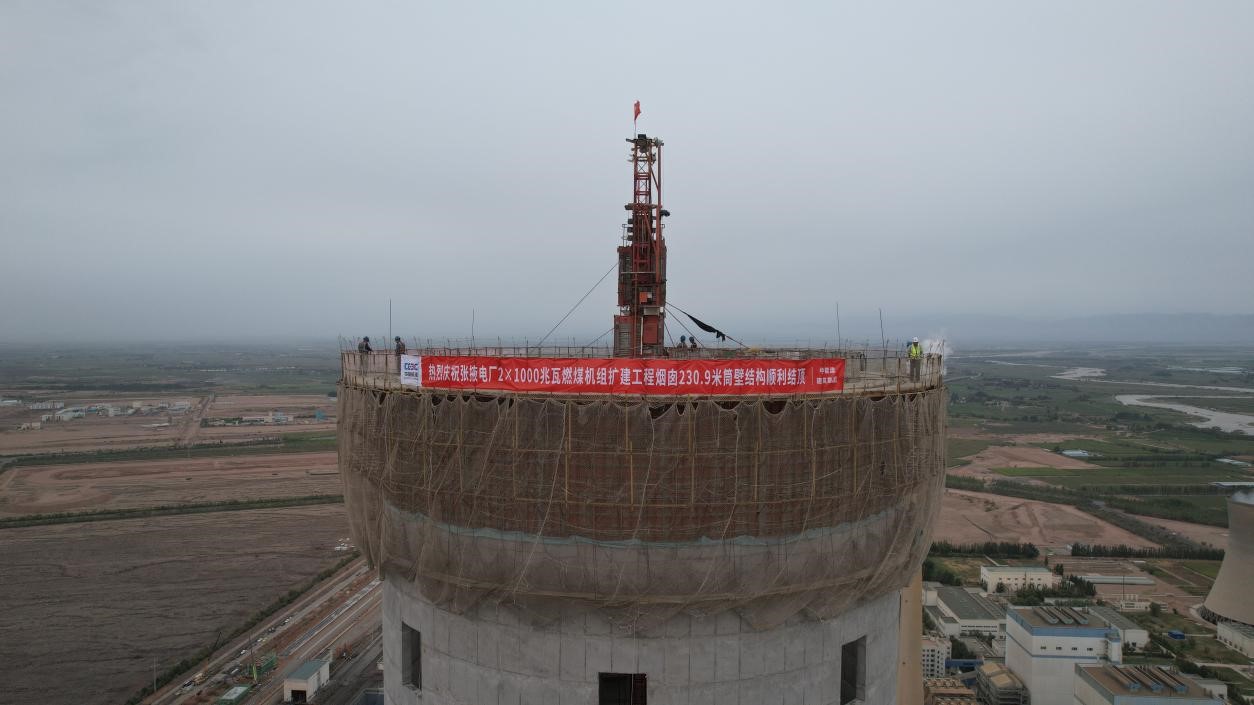

中國電力網訊(通訊員 周香香)經過建設者們的日夜奮戰,8月6日上午8時58分,甘肅電投張掖電廠2×1000兆瓦燃煤機組擴建項目煙囪結構順利到頂,為2024年底工作任務的實現奠定了基礎。
煙囪作為電廠內單體結構最高的工程,其鋼筋砼外筒高230.9米,鋼筋砼內筒高240米,零米筒壁外半徑14.6米,頂部外半徑11米,筒壁砼總量約9100立方米,鋼筋總量約1200噸。
建設過程中,項目部結合施工現場實際,充分考慮煙囪施工工期長、安全半徑范圍大、高處作業風險大等特點,通過一系列措施加強施工組織、強化安全質量過程管控。
張掖位于河西走廊中部的綠洲邊緣處,煙囪建設的主要階段曾面臨冰雪、嚴寒、風沙天氣等諸多因素的挑戰,項目部堅持計劃牽引和資源為先,做好各方的動員和協調工作,保證煙囪有序施工。隨著進度的推進,煙囪高度漸增,逐漸成為高處作業之一,施工空間狹小,又時常面臨陣風影響,相比其他單體工程安全風險更大,為此過程中切實夯實本質化安全,筒壁共154板,每版澆筑之前,項目部均要開展一次三腳架系統、安全網鋪設、高空作業等聯合檢查,積極推行安全網格化、穿透式管理模式,強化安全技術交底、站班會等各類安全管理活動,確保施工安全有序推進。作為國家優質工程獎爭創項目,張掖電廠煙囪筒壁清水砼工藝質量及外觀控制是重中之重。項目部嚴格落實工程精細化管理措施,嚴格執行質量“三檢制”,尤其自春節以來,聚焦混凝土質量專項管控,狠抓混凝土配合比設計、強度統計和塌落度檢查、試驗檢測等關鍵環節,保證了混凝土施工工藝質量。
煙囪結構的順利到頂,為后續的鋼平臺安裝、鋼內襯吊裝等作業奠定了基礎。接下來,項目部將圍繞年內實現“主廠房封閉、3號鍋爐封門、化水系統安裝完成、輸煤系統全面交安、倒送電具備條件、汽機安裝全面展開等目標任務,持續做好履約攻堅和施工組織,全面確保安全、質量、進度等可控在控。
評論
