中國電力網訊 (通訊員 盧桂紅)近日,由中國能建建筑集團承建的華能正寧2×1000兆瓦調峰煤電項目1號鍋爐水壓試驗一次成功,為項目后續各項節點如期實現打下堅實基礎。
正寧項目1號鍋爐受熱面于2023年3月15日開始吊裝,2023年9月份正式確定水壓試驗節點時間,此時項目部面臨著到貨緩慢、設備滯后、工期緊張等問題。為確保1號鍋爐水壓試驗?zāi)軌蛉缙趯崿F(xiàn),項目部合理調配資源,提升施工效率,現場設備到貨滯后,專業就迅速組織詳細盤點,緊催業主,確保設備盡快到場。
同時為保證水壓節點一次成功,項目部提前組織人員制定詳細的鍋爐水壓試驗方案,并組織參與人員進行施工方案技術交底,并在鍋爐零米張貼鍋爐水壓試驗系統圖及升壓降壓曲線圖。同時成立以項目經理為總指揮的1號鍋爐水壓試驗組織機構,責任分工明確,落實到人。針對特檢院、華能質監中心站以及公司對1號鍋爐水壓試驗前檢查出的問題制定整改措施,落實到相關專業及班組,逐條整改回復。

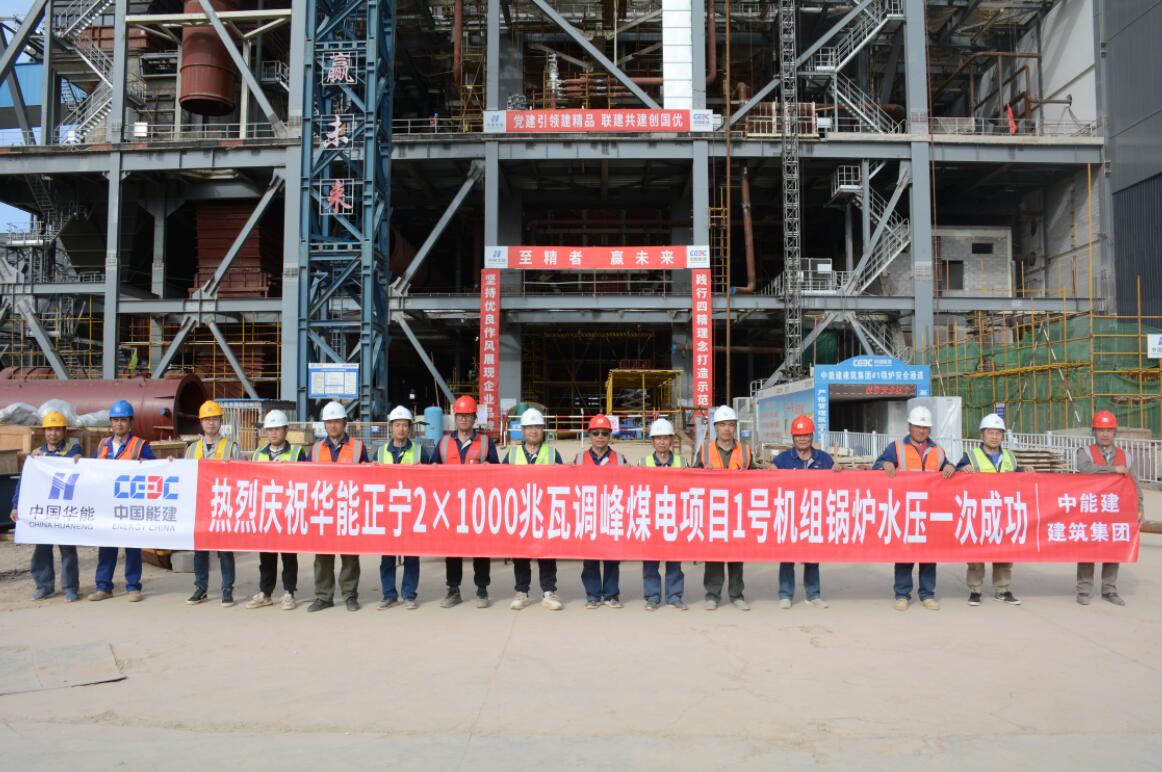

在清空水壓試驗區域所有人員并進行簡短的現場安全技術交底后,上午8時19分,鍋爐開始升壓。試驗過程中,各巡查小組聽從指揮,準確匯報,項目領導、安監人員全程指導監督,各系統、閥門無異常,14時36分,1號鍋爐水壓試驗一次成功。
正寧項目1號鍋爐為哈爾濱鍋爐廠設計制造的高效超超臨界參數、一次中間再熱、單爐膛、平衡通風、固態排渣、四角切圓燃燒、全鋼架懸吊結構、緊身封閉、塔式變壓運行直流爐。本次鍋爐水壓試驗分一次汽系統、二次汽系統進行水壓試驗。一次汽最高壓力38.375兆帕,穩壓20分鐘,隨后依次進行超壓、降壓、泄壓。
評論
