10月30日,水電十四局承擔施工的白鶴灘水電站6號尾水調壓室襯砌混凝土封頂,為該電站右岸引水發電系統實現“安全準點”發電目標打下堅實基礎。

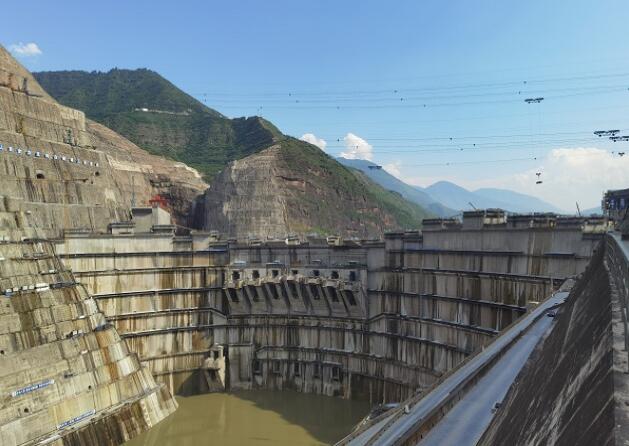

白鶴灘水電站6號尾水調壓室同為“兩機共用一室,采用圓筒形阻抗式布置”。該室開挖直徑為45.5米,采用鋼筋混凝土襯砌。流道底板、邊墻襯砌厚度3米,分流墩最小襯砌厚度3米,井身標準襯砌厚度1.5米,襯砌后直徑為42.5米,調壓室流道底板襯砌后高程540米,流道邊墻襯砌高度18米,阻抗板襯砌厚度3米,井身襯砌高度69.5米,井身頂部高程630.5米,總襯砌高度93.5米。

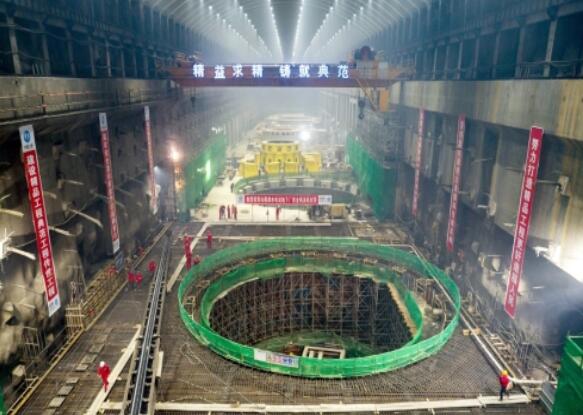

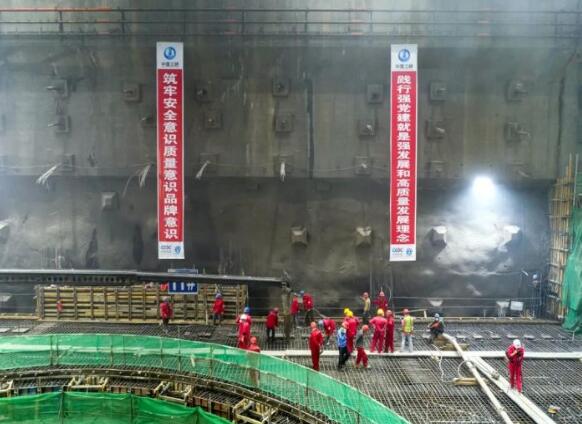

據悉,6號尾水調壓室于2019年2月27日開始清基施工,4月16日流道底板啟動首倉混凝土澆筑,6月28日完成流道底板及邊墻混凝土施工,9月17日完成阻抗板混凝土施工,同年9月22日啟動井身段混凝土施工。2020年10月30日,尾水調壓室井身段混凝土澆筑圓滿封頂,標志著該室混凝土澆筑施工全部完成,施工總計歷時612天。
在業主、監理的大力支持下,項目部及作業班組齊心協力,克服施工過程中受到的2019年8號尾水調壓室應急加固施工暫緩、2020年新冠肺炎疫情造成的嚴峻生產形勢等影響,如期完成年度計劃。施工累計完成鋼筋制安2099.588t,混凝土澆筑28478.05m³,進度、質量得到業主、監理高度贊揚。
評論
