天天视频国产免费入口|日本一区二区免费在线|亚洲成色999久久网站|久99久精品视频免费观|由伊人久久大最新发布版本|国产精品亚洲一区二区无码|欧美a锋一区二区三区久久|日韩一区二区视频免费在线观看

當前位置: 首頁 > 發電 > 項目建設

白鶴灘水電站左岸 第五臺轉輪順利驗收

中國電力網發布時間:2020-10-22 14:26:44  作者:黃克瑤
白鶴灘水電站左岸 第五臺轉輪順利驗收

  本網訊(黃克瑤) 10月17日,白鶴灘水電站左岸第五臺單機容量百萬千瓦水輪發電機組轉輪順利驗收,驗收結果顯示,其各項參數均滿足三峽集團提出的精品要求,這也是三峽集團攜手東方電氣集團東方電機有限公司(以下簡稱“東方電機”)首臺在“零配重”情況下通過驗收的轉輪。

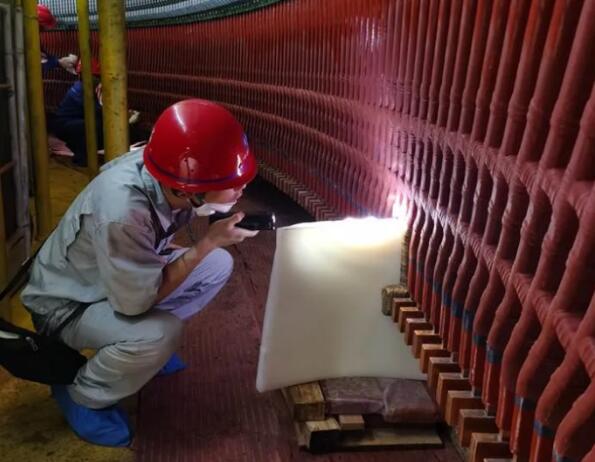

  下午3點,東方電機白鶴灘轉輪加工廠內,最大直徑8.62米,高3.92米,重達346.5噸,由上冠、下環和15個10.5噸葉片組成的“龐然大物”通過中間平衡底座的支撐,穩穩當當?shù)貞抑糜诘孛嬷?,此時,轉輪的“靜平衡”試驗正在進行。

  時間追溯至2019年11月12日,這一天,轉輪加工廠的工人拿起焊槍,開始了第五臺轉輪加工的第一個步驟——上冠、下環裝焊。歷時不到一年,經歷焊接、裝配、加工等12個工序,如今“靜平衡”試驗是轉輪出廠發運前的最后一步,也是轉輪加工的重要環節。

  “應力棒上面放置平衡盤,轉輪的偏重通過平衡盤傳遞到應力棒上,應力棒四個方向貼著四個應變片,采集到的數據傳遞到應變儀上,就會得到轉輪的偏重。”現場質檢人員王智民向記者解釋靜平衡的試驗過程。

  通過測得的數據計算增加配重,以此減少轉輪在鑄造加工過程中出現的質量偏心。質量偏心的存在使機組在運行中產生一個附加離心力,如果該力較大則可能導致水輪機轉輪的水力不平衡,影響機組安全穩定運行。三峽集團提出的精品轉輪驗收標準為不平衡力矩小于74Kg·m,若在靜平衡試驗中測得的不平衡力矩大于該值,則需要在轉輪內焊接配重塊。此次通過驗收的轉輪在靜平衡試驗中測得的不平衡力矩僅28.83Kg·m,無需額外配重即可達到精品轉輪標準,實現了東方電機白鶴灘轉輪工地現場制造的首次“零配重”。

  “靜平衡試驗就像是一道考試題,如今獲得‘零配重’的成績,提交了一份優良的答卷,是對前面所有環節的一種肯定。”焊接工藝技術負責人宜曉平興奮地說道。

  轉輪廠負責人馬勇告訴記者,轉輪廠自己制定了內部的驗收標準為50Kg·m,遠低于74Kg·m的精品驗收指標數值,而為了實現這一目標,在各個細節上更是精益求精,不斷優化,比如15個葉片的重量誤差控制在50kg以內,轉輪整體裝配時要求上冠、下環的裝配同軸度誤差不超過1毫米。得益于每一道工序的高標準嚴要求,“零配重”的精品轉輪才孕育而成。

  第五臺轉輪通過驗收后,將暫時存放在轉輪加工廠外,擇期運送至左岸地下廠房進行吊裝。

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0

相關閱讀

清潔能源點亮綠色經濟

川滇交界,河流奔騰而過,全球在建最大水電工程——白鶴灘水電站左岸地下廠房最后一倉混凝土澆筑完成,向明年首批機組投產發電的目標全力發起沖刺;
焦點頭條2020-10-21

白鶴灘水電站在雙節期間接連完成重要工程節點

國慶中秋雙節期間,水電四局白鶴灘水電站項目部全力保障大國重器建設如期推進,760余名職工及上千名協作隊伍人員堅守崗位,所承建的大壩左岸澆筑和機組安裝工作接連完成重要節點。
水電2020-10-12
全球最重的水電機組轉子在白鶴灘水電站成功吊裝

全球最重的水電機組轉子在白鶴灘水電站成功吊裝

9月9日,由華東院承擔全過程勘測設計的白鶴灘水電站右岸地下廠房首臺百萬千瓦機組轉子成功吊裝,這枚起吊重量達2440噸的“大國重器之芯”是全球最重的水電機組轉子。這是繼8月18日全球首臺單機容量100萬千瓦水輪發電機組轉子成功吊裝后,白鶴灘水電站機電安裝取得的又一重大突破。
水電2020-09-15
白鶴灘水電站2號機組轉輪吊裝成功 公司“五比二創”勞動競賽啟動

白鶴灘水電站2號機組轉輪吊裝成功 公司“五比二創”勞動競賽啟動

9月9日,白鶴灘水電站再次吹響百萬千瓦水電機組轉輪吊裝的號角。繼白鶴灘水電站1號機組轉子成功吊裝22天之后,在2號機組轉輪吊裝的關鍵節點,公司所屬水電四局機電安裝“五比二創”勞動競賽暨2號機組轉輪吊裝儀式成功舉行。
水電2020-09-14
白鶴灘水電站2號機組轉輪順利吊裝

白鶴灘水電站2號機組轉輪順利吊裝

9月9日,繼全球首臺百萬千瓦水電機組轉子吊裝僅22天之后,水電四局又順利實現白鶴灘水電站2號機組轉輪吊裝,標志著全球首座百萬千瓦水電站又一機組進入全面總裝階段。
項目建設2020-09-11
白鶴灘世界紀錄背后的“神器”

白鶴灘世界紀錄背后的“神器”

白鶴灘水電站工程進入混凝土澆筑高峰期以來,水電八局白鶴灘施工局相繼取得世界最長低熱水泥混凝土取芯、世界最大反拱型水墊塘混凝土澆筑等戰役的勝利,創造了百日過大壩深孔和單月澆筑27.3萬方混凝土的行業紀錄。
水電2020-09-11
白鶴灘水電站左岸進水塔門槽安裝到頂

白鶴灘水電站左岸進水塔門槽安裝到頂

由水電七局機電安裝分局承擔安裝任務的白鶴灘水電站左岸進水塔門槽安裝全部安裝到頂,標志著左岸進水塔將轉序為閘門安裝工作,為2021年首批機組蓄水發電創造了良好條件。
水電2020-09-08
白鶴灘工程成功經受洪峰考驗

白鶴灘工程成功經受洪峰考驗

8月下旬,白鶴灘水電站壩址流量快速上漲,大壩導流底孔首次過流,水墊塘、二道壩防滲排水系統運行正常,成功經受洪峰考驗。
水電2020-08-25
白鶴灘水電站左岸第二臺百萬千瓦水輪發電機組定子下層線棒一次性通過交流耐壓試驗

白鶴灘水電站左岸第二臺百萬千瓦水輪發電機組定子下層線棒一次性

8月19日22時24分,隨著1分鐘計時鈴聲結束,白鶴灘水電站左岸第二臺百萬千瓦水輪發電機組定子繞組下層線棒一次性通過電氣交流耐壓試驗,標志該臺機組“電能轉換心臟”中的“大動脈血管”——定子繞組安裝完成又一節點目標。
水電2020-08-25
四川省委書記彭清華調研烏東德、白鶴灘水電站工程

四川省委書記彭清華調研烏東德、白鶴灘水電站工程

8月18日,四川省委書記、省人大常委會主任彭清華赴烏東德、白鶴灘水電站工程一線調研,并在白鶴灘工地主持召開專題會議,貫徹落實習近平總書記對金沙江烏東德水電站首批機組投產發電作出的重要指示精神,就庫區移民安置、金沙江清潔能源開發等工作進行部署。
國內新聞2020-08-21
海林市| 台安县| 马山县| 荆州市| 永善县| 夏河县| 昂仁县| 苏尼特右旗| 湘乡市| 兴安盟| 调兵山市| 招远市| 华安县| 寿光市| 建昌县| 普定县| 黎川县| 余庆县| 龙江县| 竹溪县| 临高县| 仁怀市| 晋城| 新邵县| 惠州市| 兴业县| 溆浦县| 彭泽县| 崇义县| 宿松县| 阿荣旗| 乌兰县| 濮阳县| 喀喇沁旗| 大同县| 巴塘县| 贺兰县| 新和县| 乐东| 札达县| 阳春市|
