入夏以來,我國多地氣溫持續走高,用電負荷不斷攀升。三峽集團西南區域各業務單位進一步完善能源電力保供長效機制,壓實企業責任,千方百計做好迎峰度夏能源電力保供工作。
世界最大清潔能源走廊上有4座巨型電站在我國西南金沙江下游。為了積極備戰迎峰度夏“大烤”,三峽集團長江電力在密切跟蹤電網負荷需求的同時,持續抓好安全生產,精心組織電站運行管理,全方位密切監視設備運行工況,科學開展設備診斷分析,確保機組應發盡發、能發多發。
7月11日,向家壩水電站8臺機組全部滿發,白鶴灘水電站16臺機組首次全開運行;7月12日,溪洛渡水電站、白鶴灘水電站全開運行;7月13日,烏東德水電站年內首次全開運行,為我國電力安全保供、能源綠色低碳轉型發展作出了積極貢獻。
從能源電力保供的視角鳥瞰西南,從金沙江畔到世界屋脊,從金下基地項目到抽蓄電站工地,三峽集團已投產項目多發滿發,全力做好迎峰度夏能源電力保供,在建項目開足馬力向投產目標發起沖刺,為進一步提升電網供應能力注入強大動力。
發揮主力優勢 大水電相繼“出招”
白鶴灘水電站作為西電東送的骨干工程,入汛以來,密切配合電網開停機調峰,源源不斷向外輸送綠色能源,切實發揮能源保供“壓艙石”作用。7月10日,白鶴灘水電站配合電網調峰次數達52次,執行開停機31臺次,刷新白鶴灘水電站自投產發電以來單日最高開停機臺次紀錄。

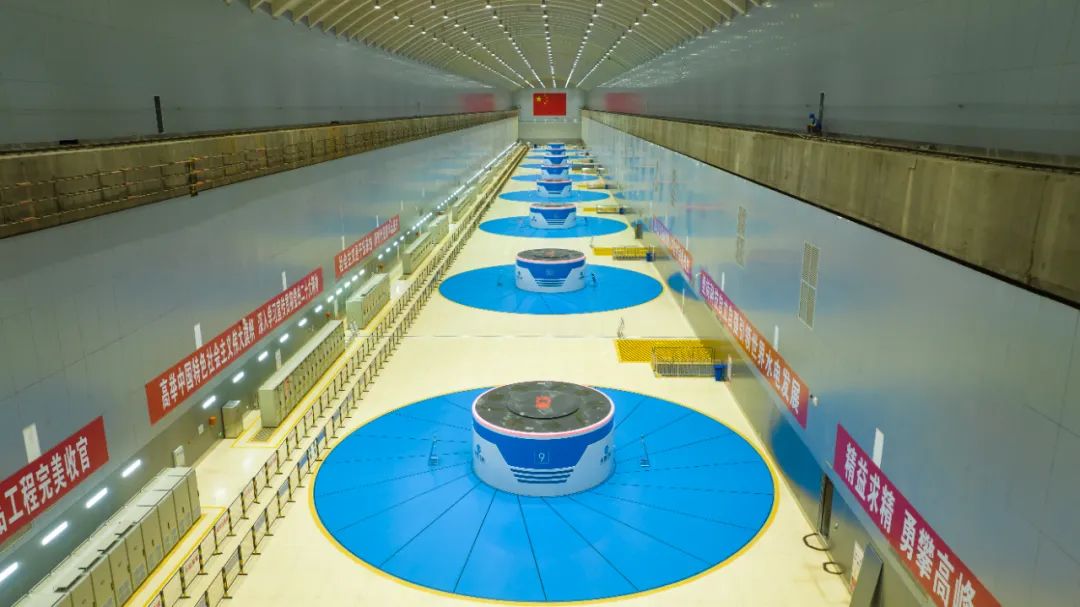

白鶴灘地下廠房
據了解,7月10日,白鶴灘電廠負荷曲線變化頻繁、波動較大,白鶴灘電廠根據水輪發電機組運行特性曲線,精確計算調整步長,精準研判機組開停機時間點,提前做好時間規劃,使機組始終保持最優運行工況。期間,電廠運行人員嚴格執行唱票復誦、操作監護制度,精準執行調度指令,確保機組開停機成功率100%。
7月12日15時35分,溪洛渡水電站18臺機組全開并網運行,機組設備運行正常,工況良好,當日溪洛渡水電站總出力最高達1137萬千瓦。這也是進入2023年汛期以來溪洛渡水電站首次機組全開運行。
溪洛渡水電站地下廠房
面對全國各地持續高溫,溪洛渡電廠加強巡檢力度,強化趨勢分析,真正做到隱患早消除、安全無死角;同時密切監視機組運行狀態,關注水情預報和發電計劃,確保機組始終在最優工況下運行,助力今夏電力供應安全穩定。
向家壩水電站同樣按最大調峰能力運行。7月11日19時45分,電站8臺機組全部并網運行,當日21時全廠出力達600萬千瓦,實現2023年全電站首次滿發,為華東地區提供穩定電能。目前,電站各設備設施運行狀況良好,各項參數指標正常。
早在6月23日,烏東德左岸電站出力510萬千瓦,實現2023年左岸電站首次滿發。截至6月25日,烏東德水電站累計發電量突破1000億千瓦時,源源不斷的清潔電能通過南方電網輸送至粵港澳大灣區等地,助力地方經濟高質量發展。
多措并舉 新能源及儲能項目從容“應考”
與此同時,三峽集團西南區域新能源及儲能項目也加大投入加快建設,持續提升能源保供基礎,全力打好能源保供戰。
在西藏,平均海拔高度5000米以上的喜馬拉雅山北麓,三峽集團投資建設的世界海拔最高風電項目——措美哲古風電廠一期10臺風機在風中轉動,全力為藏中電網迎峰度夏提供綠色電能。一期項目成功運營一年半以來,累計發電量已突破1.5億千瓦時。

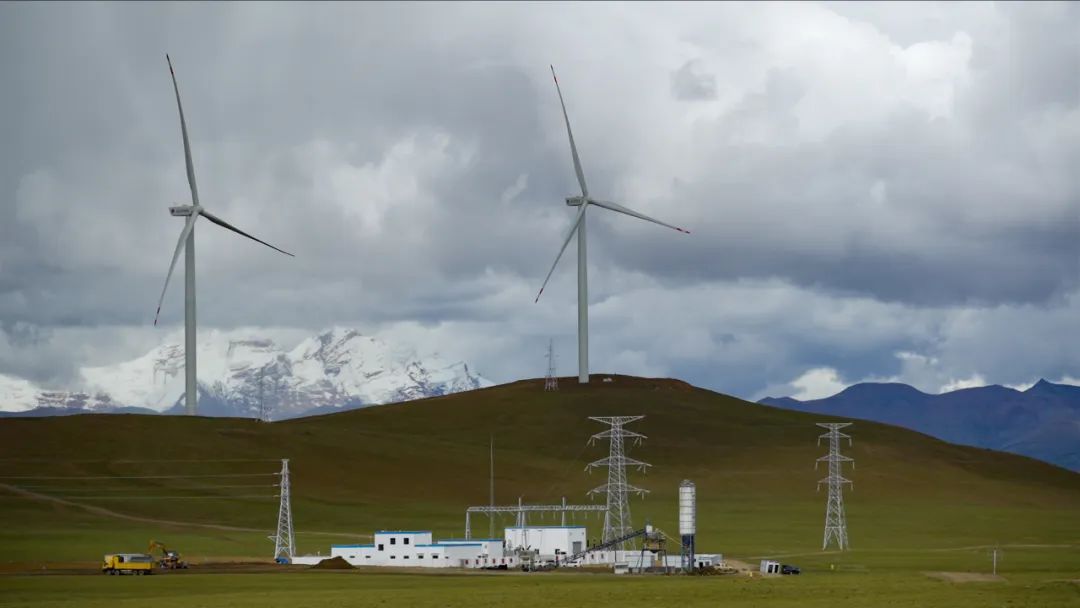

措美風電項目
在做好當前迎峰度夏電力保供的同時,措美哲古二期50兆瓦風電項目正在加緊建設。二期項目共有15臺風機,單臺風機容量從一期的2.2兆瓦提升到3.6兆瓦,目前已完成13臺風機基礎澆筑和5臺風機吊裝。
據三峽西藏能投公司負責人介紹,二期項目計劃7月下旬完成所有風機基礎澆筑,8月底完成所有風機吊裝,9月底實現全容量并網發電。屆時,措美哲古風電廠年設計發電量將達到2.1億千瓦時,為藏中電網安全穩定應對用電高峰再添助力,進一步提升我國超高海拔風電項目建設運營能力。
近期,三峽建工集團一批抽蓄項目進入建設高峰,各抽蓄項目相繼實現建設節點目標,持續提升我國抽蓄項目建設管理水平。在浙江松陽抽水蓄能電站建設現場,施工人員針對超深豎井建造方案展開研究,在施工裝備和工藝工法上取得創新突破,目前相關方案已有序實施,正在攻克超深豎井施工安全風險管控難、施工進度管理難等一系列難題,為安全高效推進抽蓄項目建設提供創新方案和實踐經驗。

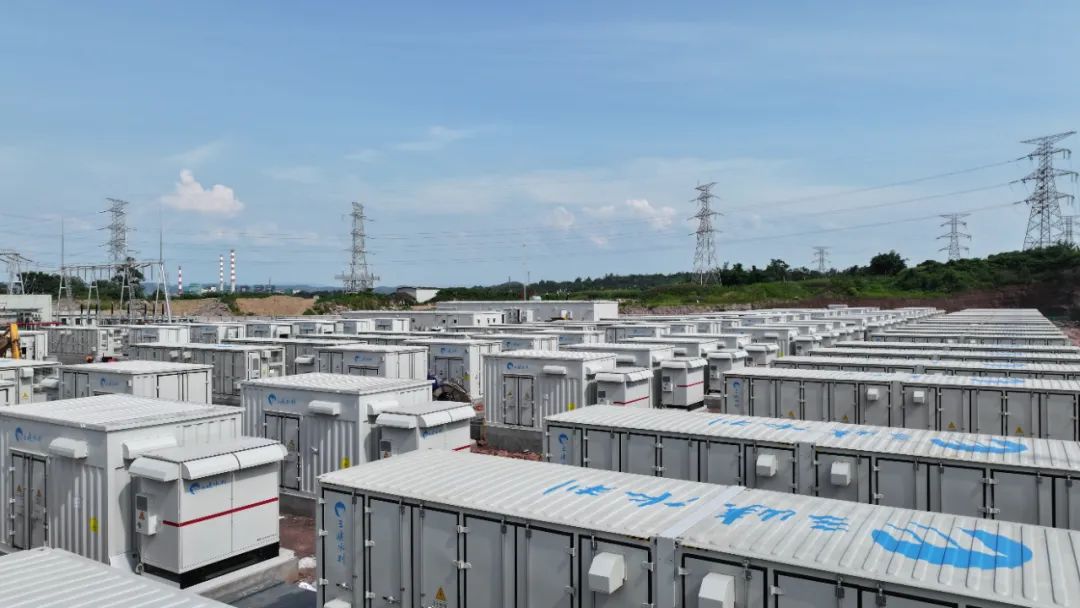

永川松溉儲能電站
近年來,重慶市經濟高速發展和產業結構調整,歷年電量消耗保持較快增長態勢,電力消費峰谷差較大,用電高峰期自主調度能力不足。在重慶區域,7月9日、15日,由三峽水利投資建設的重慶兩江龍盛儲能電站、永川松溉儲能電站先后實現倒送電目標,進入全容量并網倒計時,將為提升重慶市電力保供自主調度能力,保障重慶市迎峰度夏增添有力保障。
這兩個獨立儲能電站計劃于7月完成最大額定功率“滿充滿放”試驗,8月初實現全容量并網投運,助力重慶市打贏今夏能源保供攻堅戰,為重慶迎峰度夏電力保供貢獻三峽力量。
重慶奉節縣是三峽集團定點幫扶縣。日前,奉節菜籽壩抽水蓄能電站開工建設,將進一步增強重慶電網調峰能力,并依托項目為地方經濟社會發展增添新動能。
在金下基地,為應對用電高峰,三峽集團投資建設的云南姚安縣彌興130兆瓦光伏電站加大巡檢力度和人員投入,確保場站設備設施處于最佳運行水平。
