7月22日晚,經過13天的緊張搶修,500千伏三林變電站4號主變C相本體成功完成調換并恢復供電,標志著今年夏季上海主網規模最大的搶修任務圓滿結束。此次搶修不僅創下了夏季高溫高負荷期間上海主網首次實施500千伏主變調換作業的歷史紀錄,更是在短短不到兩周的時間內高效完成了從缺陷設備停役到新設備投運的全過程。

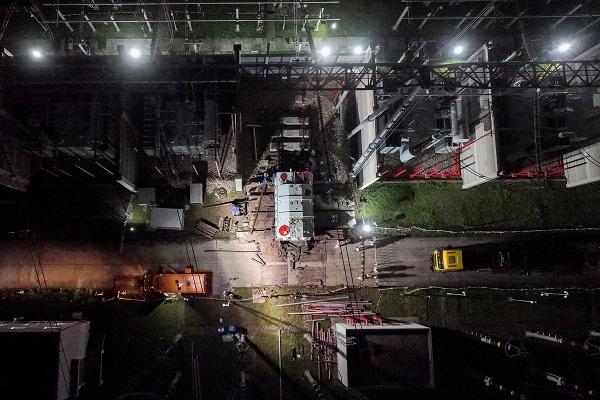

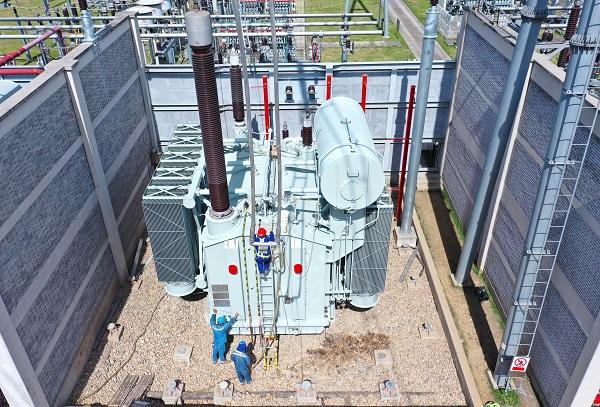

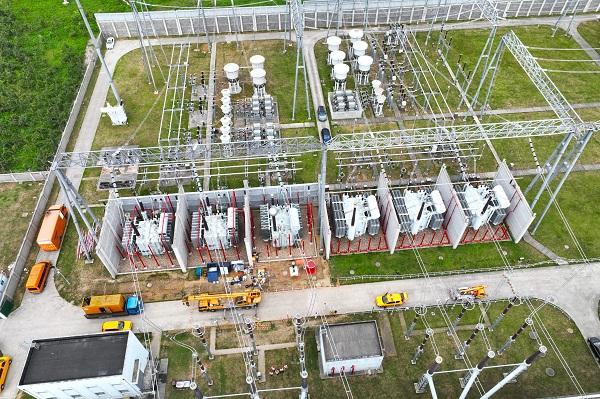

圖說:500千伏三林變電站4號主變C相本體成功完成調換并恢復供電 采訪對象供圖(下同)
三林站是上海城市500千伏環網的重要樞紐變電站。7月4日,電力部門發現三林站4號主變C相存在內部缺陷且處于快速發展階段。經專業評估,調換主變C相本體是確保電網安全的最佳方案。然而,此時上海連日高溫,城市用電量大,站內三臺主變負載率都在50%以上,停役缺陷主變,站內剩下兩臺正常運行的主變可能會承受過大運行強度。因此調換搶修只能見“天”行事,瞄準后期高溫暫休的時間窗口。
7月10日,上海連續六天發布高溫橙色預警后迎來了久違的大雨,搶修工作隨即拉開序幕。電力運維人員迅速行動,將4號主變停役至檢修狀態,并嚴格執行現場安全管控措施。同時,為保障站內其他設備安全穩定運行,運維人員對兩臺運行主變增加巡視頻次,持續關注負載及油溫情況。
“此次主變調換任務面臨諸多挑戰,包括備品尺寸差異、陰雨天氣影響等。”國網上海超高壓公司副總工程師、搶修現場總指揮崔鵬程介紹,搶修中根據現場環境靈活調整了工序,盡量減少了主變器身內部的露空時間,從而確保施工質量。
為保證搶修質量,搶修團隊實施全天候“三班倒”機制,專業技術人員駐場監督每一步施工進展,確保了從設備停役、拆卸、檢測到新設備運輸、安裝和試驗的每一個環節都符合標準。即便在高溫再度來襲的壓力下,團隊依舊堅守工藝要求,細致完成了主變熱油循環、靜置以及二次接線調試等一系列復雜程序,保證了主變順利通過各項專業驗收。
此次三林站主變搶修不僅是對電力部門應急處置能力的一次實戰檢驗,更是對保障民生用電承諾的堅實踐諾。后續,國網上海電力還將進一步持續關注各類設備的健康狀況,加強設備特巡和狀態監測,做好應對各類極端天氣的準備,全力保障城市安然度夏。
新民晚報記者 羅水元 通訊員 蒲昳林
評論
