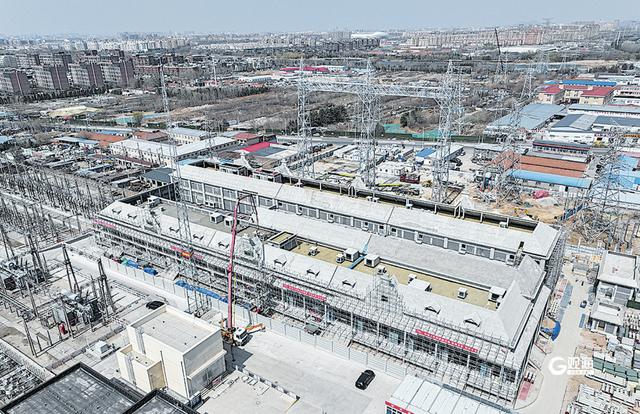

3月24日23時52分,隨著四川500千伏石棉變電站2號主變壓器恢復運行,標志著該站2號主變壓器保護裝置、5031斷路器保護裝置更換工作全部完成。
石棉變電站是保障四川九龍、石棉、雅安地區水電送出的重要變電站。該站2號主變壓器、5031斷路器的保護裝置運行時間超過16年,需要更換。國網四川超高壓公司將這項作業列入今年春檢計劃,包括拆除原5031斷路器保護屏,新立2號主變壓器1、2、3號新保護屏及相關回路調試等。3月11日,檢修正式開始。
保護裝置更換作業接線多、交叉作業多、臨近帶電設備多、信號核對和設備調試多。為此,2月下旬,國網四川超高壓公司就提前開展現場勘察、保護定值審定、保護信號入庫等工作,編制專項更換方案、標準化作業卡,同時梳理出9條關鍵風險點并逐條制訂防范措施,組織檢修人員開展安全技能培訓,全方位做好檢修準備。
11日9時,在石棉變電站500千伏保護室原5031斷路器保護屏旁,2名檢修人員逐個測量端子排二次芯線,確認對地?zé)o電后,開始拆除舊線纜。“大家注意,拆舊屏和二次回路時不能影響其他裝置運行。”工作負責人欒洪利盯著屏內密密麻麻的二次芯線,不時提醒著檢修人員。當天,18名檢修人員分成3組,同步開展舊屏拆除、新屏安裝等作業。
室內工作緊張有序,室外電纜施放也在高效開展。當天10時,檢修人員張進勇半臥在500千伏設備場地電纜溝內,認真核對每根電纜的編號、型號和走向,避免新舊電纜交叉,防止展放新電纜時踩踏運行電纜、光纜及網線。“本次更換保護裝置一共要施放6000米電纜,最遠施放距離300米,制作電纜頭230個、核對芯線1300多根。”電纜施放監護人郭凌瑋介紹。
保護裝置更換期間,國網四川超高壓公司強化“四不兩直”專項督查,并在現場設置3名安全監護人和3名專業技術人員,采取定點定人、全程旁站、全方位巡檢的方式,配合工作負責人抓牢現場安全、質量和工藝,嚴密盯防查處各類違章行為,消除安全死角,確保新保護裝置零缺陷投運。
11日起,現場技術監督員唐帥每天都奔忙在各作業點,一邊向檢修人員強調注意事項,一邊向青年員工講解工作要領。他和現場技術人員在工作之余輔助青年員工實操作業,還開展了保護校驗、邏輯調試等技能培訓。“現場實操培訓讓我對二次設備和回路有了更直觀的認識,也提升了我的風險辨識能力和操作技能水平。”青年員工何浩說。
19日,新保護裝置檢驗、保護定值整定完成,現場工作進入保護調試環節,檢修人員按照標準化作業卡逐項開展開入量和模擬量檢查、單體調試及整組傳動試驗等一系列工作。4天后,石棉變電站新保護裝置調試完成,二次回路、保護裝置邏輯和功能正確。23日20時30分,工作票終結,本次保護裝置更換作業結束,運維人員開始送電倒閘操作。
國網四川超高壓在本次檢修中共完成三遙核對等12個大項、500個小項作業,消除缺陷4項。其間,檢修人員使用三相數字式智能電流源開展了一次設備通流試驗,直觀驗證了保護電流全回路完整性,降低了電網及倒閘操作風險,作業效率提高了5倍以上。(李云 陳興旺 馮仁慶)
