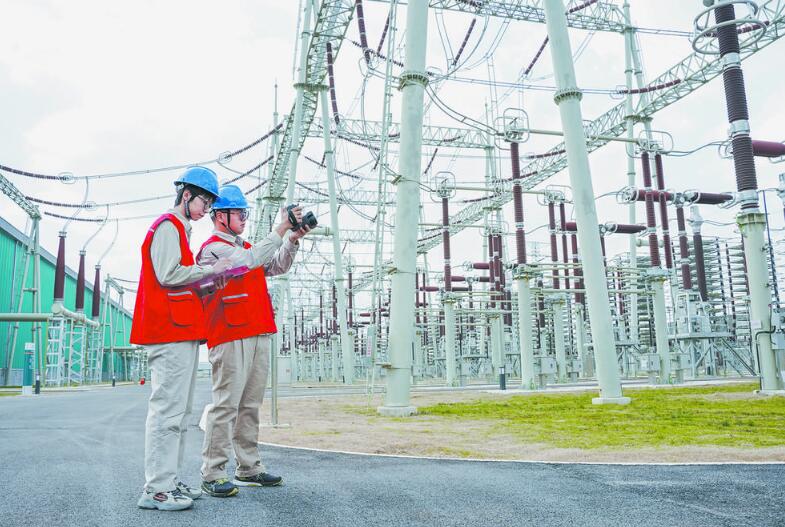

11月9日11時45分,白鶴灘二期換流站10千伏、400伏母線充電及備自投試驗順利完成,標志著該站交流系統調試結束,正式進入帶電運行階段,為下階段該站雙極低端、高端直流系統帶電調試及正式竣工投產打下基礎。
白鶴灘二期換流站是±800千伏白鶴灘—浙江特高壓直流輸電工程的送端換流站,位于四川省布拖縣。該站建有直流雙極出線1回,雙極額定輸送功率800萬千瓦,安裝24臺單相雙繞組變壓器,配置4臺單臺容量為40.6萬千伏安的備用變壓器。
自白鶴灘二期換流站工程于2021年10月14日開工以來,負責建設管理的國家電網有限公司特高壓建設分公司克服施工場地海拔高、地質復雜、雨季綿長、大件運輸困難等不利因素,深化質量管控,做實做精各項工序,落實裝配式技術應用、電氣設備工廠化安裝、無塵化作業相關要求,實現工程高標準化、高利用率和高可靠性建設目標。該公司開展工程建設關鍵性技術研究及應用,加大工程施工組織策劃力度,形成提升工程建設效率的關鍵技術“路徑圖”和建設攻堅“時間表”,確保工程建設有序推進。
10月31日,白鶴灘二期換流站工程正式啟動交流系統帶電調試。調試期間,國網特高壓公司嚴格落實“四個管住”要求,加強交流場設備區域安全管控,做好帶電調試管理。該公司先后完成站內交流場充電和保護校驗、帶負荷及開關合環試驗,以及500千伏降壓變壓器、66千伏站用變壓器投切及帶負荷試驗等多項試驗,相關設備全部一次性通過帶電調試。
目前,白鶴灘二期換流站工程正處于電氣設備安裝高峰期,預計12月雙極低端直流系統啟動送電,2023年4月整體建成。(楊培興 巨斌)
評論
