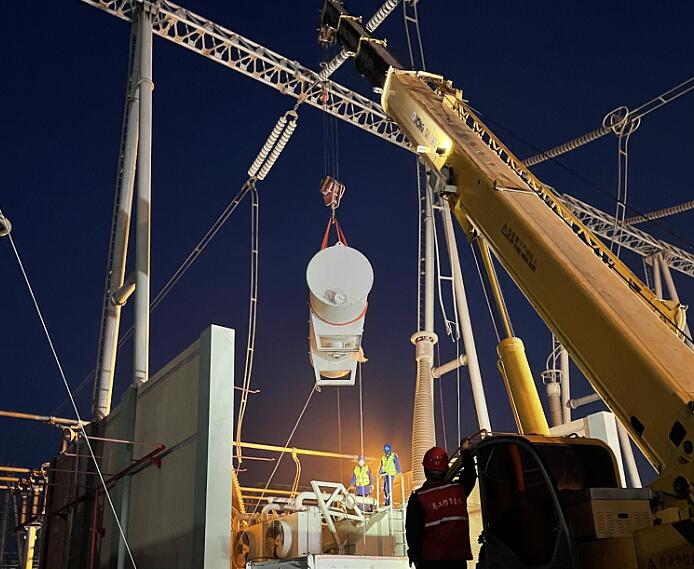

中國電力網訊 5月30日,隨著1號主變成功送電,烏海超高壓供電公司500千伏千里山變電站設備大修、技改工作圓滿落幕。
500千伏千里山變電站為內蒙古西部地區樞紐變電站,連接重要供熱、工廠負荷間隔10個,500千伏變電站(含升壓站)4座,在主網中擔任著重要角色。由于站內設備最長運行時間已達13年,設備老化、損壞腐蝕嚴重,經檢修后仍無法徹底消除缺陷,具有極大的安全隱患。
本次工作為春查大修、技改重點工作項目,該公司瞻前部署,亮出奔跑姿態。針對本次停電現場人員多、作業交叉點多、歷時長管控難度大等問題,詳細制定檢修方案,并聯合各專業精兵強將多次深入現場,實地對各類危險因素及注意事項等進行分析研究,提前與多方協調溝通召開方案審查會,現場分析會,對各作業班組標準化作業指導書再審查、再細化,高要求把控工作質量,全方位、全過程強化作業現場安全管控,確保本次多作業面、多班組作業工作安全、有序開展。同時堅持“黨建+安全”模式引領,黨員發揮先鋒模范作用,強化安全生產責任,督導作業現場安全,讓安全管控和施工質量掛上“雙保險”。
據了解,此次工作歷時35天,完成主變本體及間隔設備大修,500千伏斷路器氣動機構改液壓機構、線路保護更換等7項大中小修、技術改造工程,4個專業6個班組累計參與人員136人次,動用特種機具9臺,消除缺陷31項,二次安措措施202項,執行操作票350張,操作項目6334項,對提升設備健康水平打出一套“組合拳”,為進一步提高設備供電可靠性提供了有效保障。(王蕾)
評論
