白鶴灘至浙江±800千伏特高壓直流輸電工程四川段全線貫通。

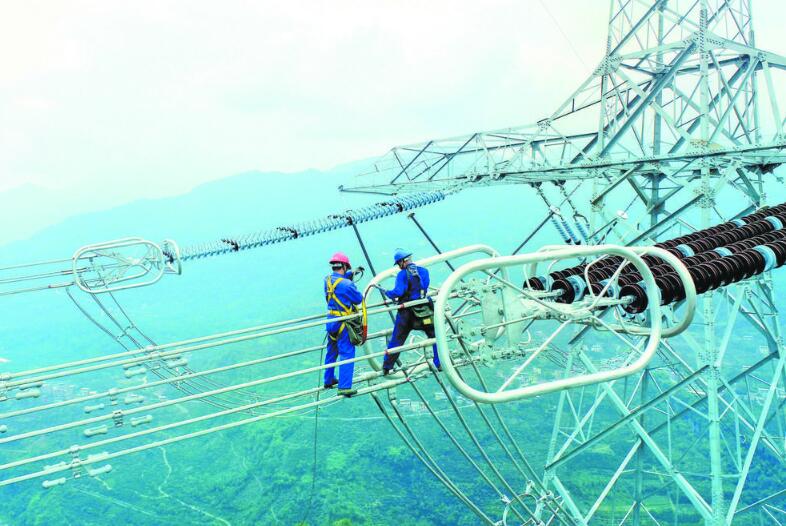

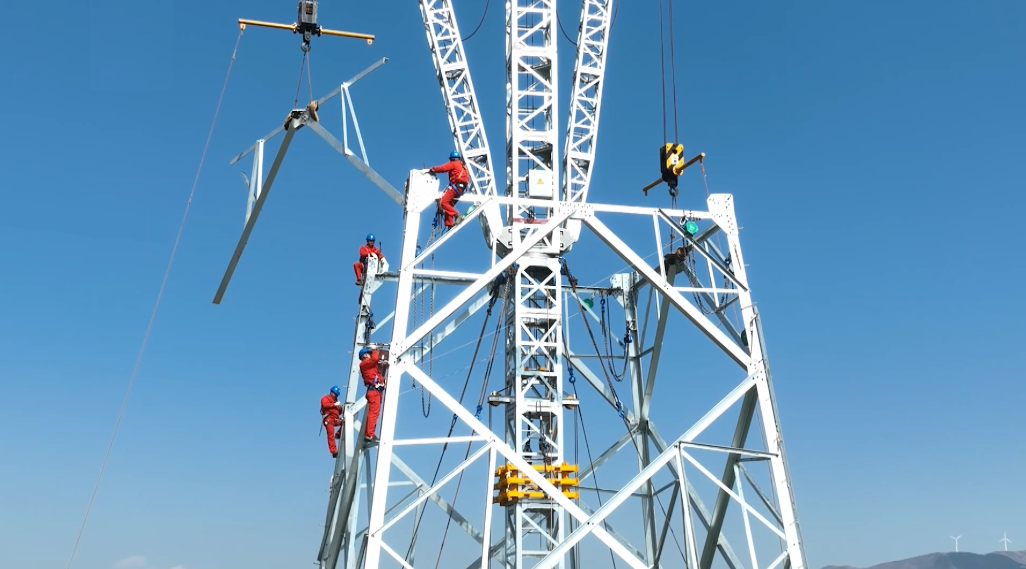

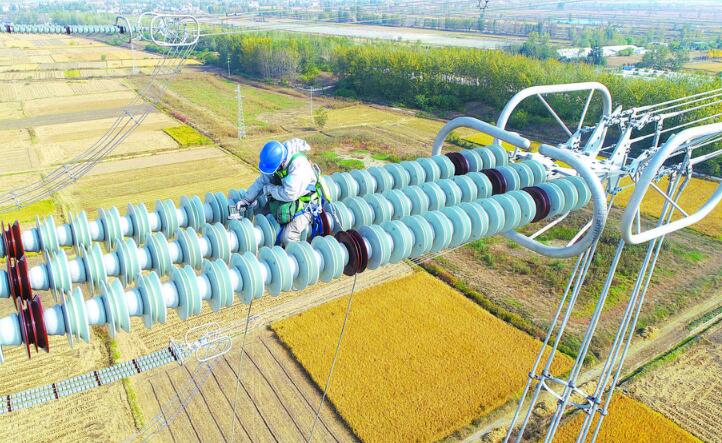

11月15日,在四川省涼山彝族自治州布拖縣,國家電網白鶴灘至浙江±800千伏特高壓直流輸電工程(以下簡稱“白浙工程”)四川段最后一個架線區段導線展放順利完成,實現全線貫通,同時,也標志著白浙工程全線貫通。

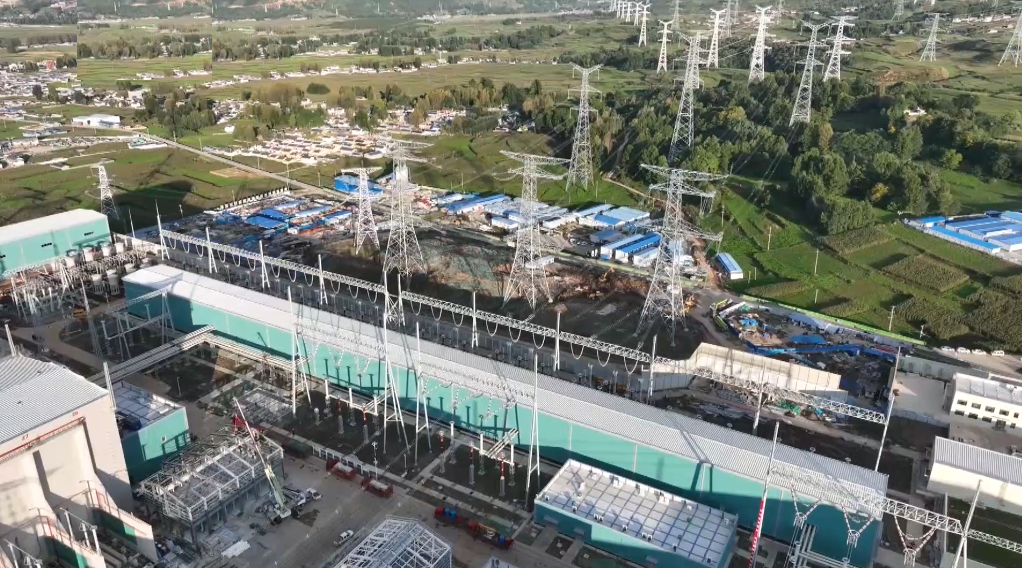

據悉,白鶴灘至浙江±800千伏特高壓直流輸電工程起于四川省涼山州白鶴灘換流站,途經四川、重慶、湖北、安徽、浙江等5省(市),止于浙江省杭州市浙北換流站,工程總投資307億元,線路全長2140.2千米,輸電容量8000兆瓦。該工程于去年7月經國家發改委核準,從核準到全線貫通僅用時不到16個月。
其中,工程四川段線路全長357.4千米,新建鐵塔849基。線路跨越岷江,沿線地形復雜、氣候多變,山地超80%、林區占63%。工程中約15千米線路全年長達5個月大雪封山,施工難度極大。
據了解,白鶴灘至浙江±800千伏特高壓直流輸電工程預計將于今年年底投入運行,每年可輸送電量超300億千瓦時。屆時,由白鶴灘水電站發出的清潔電能將沿著這條能源大動脈輸送至千家萬戶,清潔水電消納將減少燃煤消耗1057萬噸、二氧化碳排放1919萬噸,切實推動能源清潔低碳高效利用,助力積極穩妥推進碳達峰碳中和。
