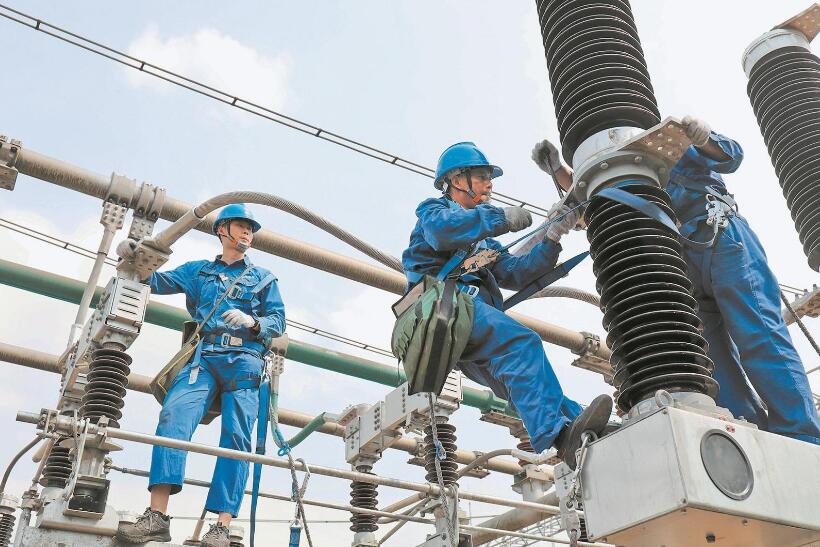

“今天的任務是安裝4號主變壓器間隔區跳線,作業時注意吊臂與設備間的安全距離……”3月30日7時30分,在位于河南鄲城縣秋渠鄉李堂村的500千伏周口南變電站新建工程現場,河南送變電建設有限公司8名施工人員整齊列隊,作業負責人梁安偉開展作業前交底。
500千伏周口南變電站新建工程本期安裝1組100萬千伏安主變壓器,新建500千伏出線4回、220千伏出線6回,投運后可優化周口地區電網結構,強化周口東部縣市電源支撐,滿足豫東片區負荷增長需求。
“跳線、引下線安裝屬于站內高空作業,由于作業臨近電氣設備,安全風險大,做好安全措施非常重要。”該工程施工項目經理范磊介紹。4號主變壓器間隔區要安裝30余根跳線、引下線,它們均采用2分裂擴徑軟母線,單根長度10米左右,最大安裝高度達26米。
為確保作業安全,施工項目部考慮作業特點,采用由25噸吊車改裝的作業平臺車配合人員作業,避免人員攀爬登高風險,提高作業效率。
7時50分,作業平臺車到達劃定的位置。平臺車操作人員快速展開支腿,墊好枕木。2名高空作業人員系好安全帶,攜帶扳手等工具進入作業車平臺。4名地面作業人員迅速用尼龍繩綁扎跳線,將跳線的一端固定在平臺車掛孔處,另一端綁好溜繩。準備工作就緒。
“準備,起!”8時10分,梁安偉發出起吊指令。作業平臺車吊臂帶著跳線緩慢上升,2名地面作業人員手握溜繩,配合用力,控制好跳線起升方向,避免觸碰臨近的設備。“注意吊臂左側的避雷器設備,保持當前距離,慢慢抬臂。”班組安全員尹三禮目不轉睛地盯著平臺車,不時提醒操作人員注意吊臂安全距離。

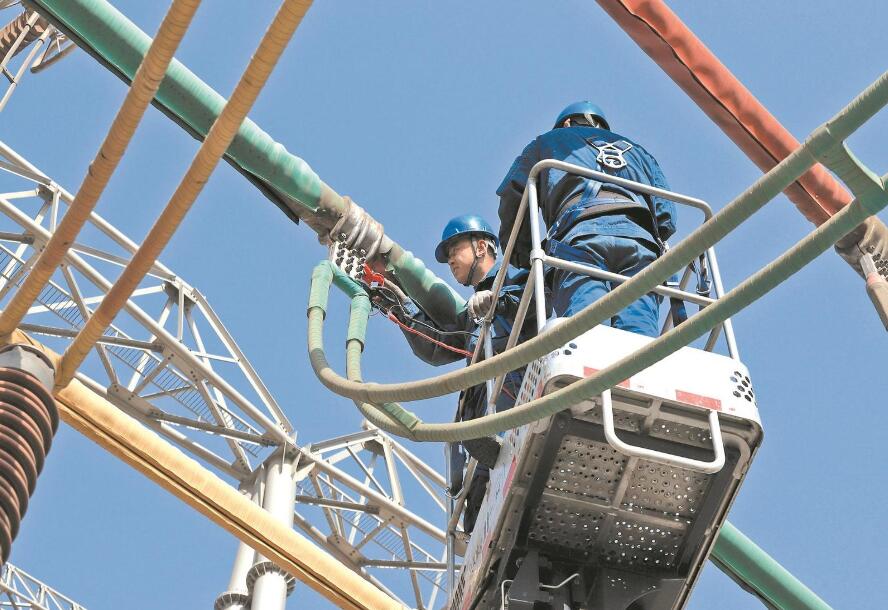

“到達掛線位置,停車。”8時20分,作業平臺升至構架下方掛點位置,高度在25米左右。平臺內2名作業人員手握跳線用力拉動,不斷調整端頭位置和角度,將跳線把對準金具掛孔位置,迅速穿入螺絲。
“螺母要擰緊,確保力矩到位。”梁安偉站在作業區外注視作業人員操作,不時提醒道。
經過20分鐘的調整、緊固等操作,跳線一端連接完成。“地面人員固定好溜繩,吊臂收回,準備另一端掛線作業。”梁安偉再次下達指令。
9時15分,另一端跳線掛線結束,主變壓器構架一相跳線安裝作業完成。12時,上午的工作結束。經過3個多小時的緊張作業,作業人員完成4號主變壓器構架區三相跳線安裝作業。
周口地處黃淮之間,屬于淮河流域。周口南變電站新建工程于2023年5月開工,當年7月至10月,周口地區累計強降雨天氣達42天,施工現場內澇嚴重,無法正常開展作業,導致該工程有效工期僅有10個月。
為確保工程建設安全高效推進,施工項目部嚴格執行“嚴入、強訓、必考”工作要求,通過“e基建”平臺對所有作業人員實行實名制管理,在現場每個作業面實行項目安全員、作業施工負責人、班組安全員多重安全監督機制,做實現場作業交底、個人安全防護、機械工器具檢查等工作,確保作業安全。
“目前,工程土建施工、電氣設備安裝和調試作業交叉進行,施工進入關鍵階段。施工項目部將結合春季百日安全攻堅行動進一步壓實現場各級安全管理人員責任,緊盯現場安全不放松,確保工程在5月底投運。”范磊說。(和歡)
