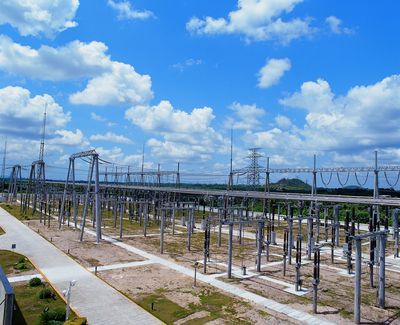

中國電力網訊 2022年6月29日,由湖北荊力工程總承包有限責任公司建設的天門220千伏大板變電站新建工程、荊州110千伏常灣變電站新建工程,進入緊鑼密鼓的投運前測試階段。至此,2022年荊州電網迎峰度夏重點工程全部按期建成,密集投運。
項目建設過程中,針對工程點多、面廣、標準高,且投運時段集中的現狀,為確保工程順利推進,該公司強化攻堅力度,嚴抓安全管理,提高質量標準,確保務期必成。
一是齊心協力,主動作為。屬地責任單位充分發揮屬地化優勢,加強與政府部門溝通,積極配合做好項目前期、青賠等工作;工程業主單位、參建單位通力協作,推進工程建設,做到施工完成一批,及時跟進驗收一批,為工程早日投運爭取時間。
二是督辦物資,提升效率。直接采購與公開招標相結合,保證依法合規的前提下,GIS、測控裝置等設備均采用單一來源采購,第一時間與設備廠家溝通,駐廠催貨,全程跟蹤生產進度;公開招標物資,緊密跟蹤設備招標結果,并制定細化到天的物資到貨時間表,確保物資無遺漏、無滯后。

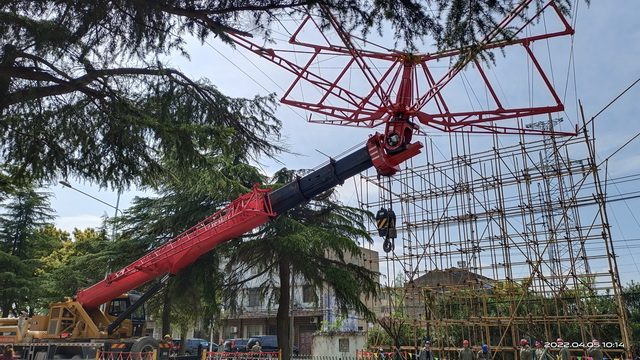

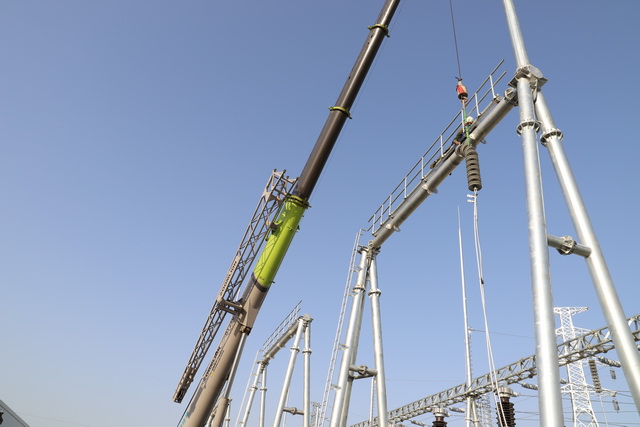

三是分步實施,有序推進。對具備條件的分部工程先行進場,主動做好與下一個環節的銜接。領導帶頭督導現場關鍵環節和高風險施工,各單位協同打造安全文明、協同高效的現場管理,堅持風險“日報告、周預警、月管控”,確保安全可控在控;按照工程進度情況,及時開展質檢驗收工作,實現管理流程不省,施工時間不減,保證安全質量的前提下,大幅提高建設效率。
四是精益求精,優化方案。各項目工程建設過程中,統籌協調,制定科學合理的停送電計劃安排,避開重要保電時間段,縮短停電時間,降低運行風險,確保滿足停電計劃要求,做到電網運行、工程施工兩不誤。
據悉,由該公司建設的2022年迎峰度夏重點輸變電工程有:天門220千伏大板變電站新建工程、仙桃—滄浪220千伏線路工程、荊州110千伏常灣變電站新建工程、荊州常灣110千伏線路工程、潛江220千伏許臺變電站擴建工程、公安110千伏閘口變電站擴建工程、松滋110千伏白云變電站擴建工程等。(裘苗根)
評論
