雨后的泥路,坑坑洼洼,一腳踩下去,嘎巴脆響。
此時,貴陽市修文縣谷堡鎮境內群山環抱的貓?zhí)优?,貴州首個抽水蓄能電站現場工程車來回穿梭、挖掘機長臂揮舞、400余名工人有序作業……貴陽抽水蓄能發電項目建設正酣。

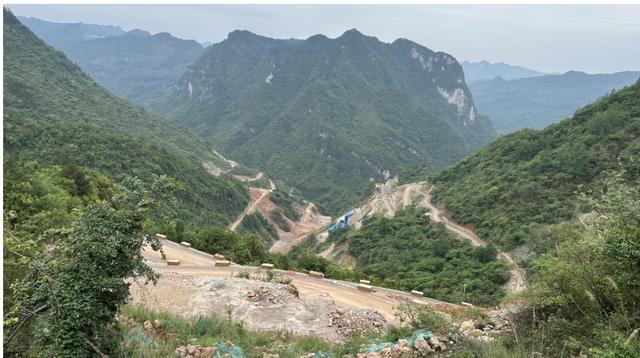

為了項目修筑的進場公路,后期將全部復綠。李蔓毓 攝
據了解,該項目分為上水庫、下水庫、引水發電系統三個主要施工區域,主要由4臺375MW的可逆式水輪發電機組、上水庫、下水庫、輸水系統、地下廠房系統和地面開關站等建筑物組成,是國家“十四五”規劃的重點能源建設項目和省級重大工程重點項目,地處貴州電網黔中地區負荷中心,總裝機容量1500兆瓦,由廣東省能源集團投資建設,總投資92.46億元,于去年10月正式開工建設,預計于2028年11月投產首臺機組,2029年8月全部建成投產。
“我們的工程服務對象是整個貴州電網。”貴陽抽水蓄能發電項目管理組組長雷金華說,該項目年發電量17.77億千瓦時,年抽水量23.69千瓦時,將承擔電力系統調峰、填谷、儲能、調頻、調相和緊急事故備用的角色。
不僅如此,該項目將增加風電、光伏吸納電量36.58億千瓦時,每年減少煤炭消耗107.6萬噸,有助于加快形成清潔低碳、安全可控、靈活高效、智能友好、開放互動的新型電力系統。
上下庫連接公路交通洞建設點前工人正在做施工前準備。李蔓毓 攝
“現在項目正在開展通水、通電、通路相關施工工作,整體處于前期工程階段。”在上下庫連接公路交通洞建設點,雷金華向記者介紹,該項目目前的施工內容主要包括上下水庫連接公路交通洞、上下水庫連接公路1、2、3號線、進場公路等基礎設施建設。
正在施工的上下水庫連接公路全長11公里,是進入貴陽抽水蓄能電站地下硐室群的唯一通道,是貴陽抽水蓄能電站主體工程開工的控制性工程,如果這條路不貫通,整個地下廠房工程將無法進行正常施工建設。

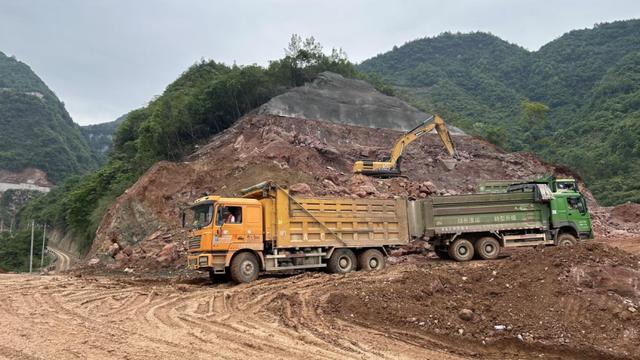

工程車正在裝運從山體里挖出的石頭。李蔓毓
另外,上下庫連接公路交通洞長約1.6公里,預計在2025年年底完工。目前,進場公路距離主廠房還有1.7公里未修筑完成,預計今年年底啟動主廠房建設工作。
據雷金華介紹,電站輸水系統距高比1.73,引水隧洞豎井采用一級豎井,井深約534米,直徑約7.5米,是目前國內同類型最深的豎井,工程地質結構復雜,施工難度大,具有相當大的挑戰性。

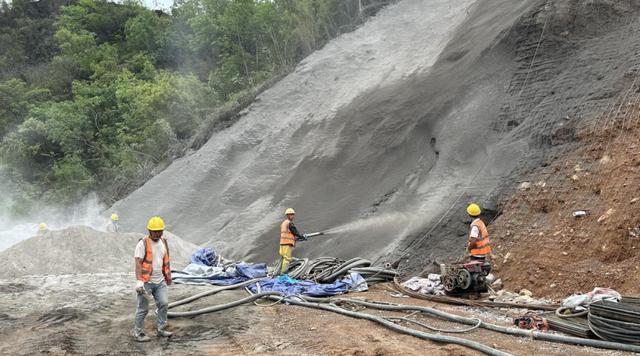

現場工人正在進行修筑邊坡。李蔓毓 攝
雖然施工難度較大,但項目建成后,能夠有效減少棄風棄光,可為大規模、高比例、基地化新能源發展提供靈活調節能力,通過風光水火儲多能一體化運行,提高電力輸出功率的穩定性,提升電力系統消納風電、光伏等間歇性可再生能源的能力和綜合效益,實現能源資源優化配置,提高新能源電能利用率,凸顯清潔能源節能減排的巨大作用。
除了為“綠電”增加動力外,該項目還具有投資大、建設周期長、帶動力強、中長期經濟效益顯著等優勢,可以有效推動電源、電工裝備、用能設備、原材料等上下游產業發展,進一步拉動地區經濟增長,對穩定投資、保障就業、惠及民生具有重要作用。
貴州日報天眼新聞記者 李蔓毓
