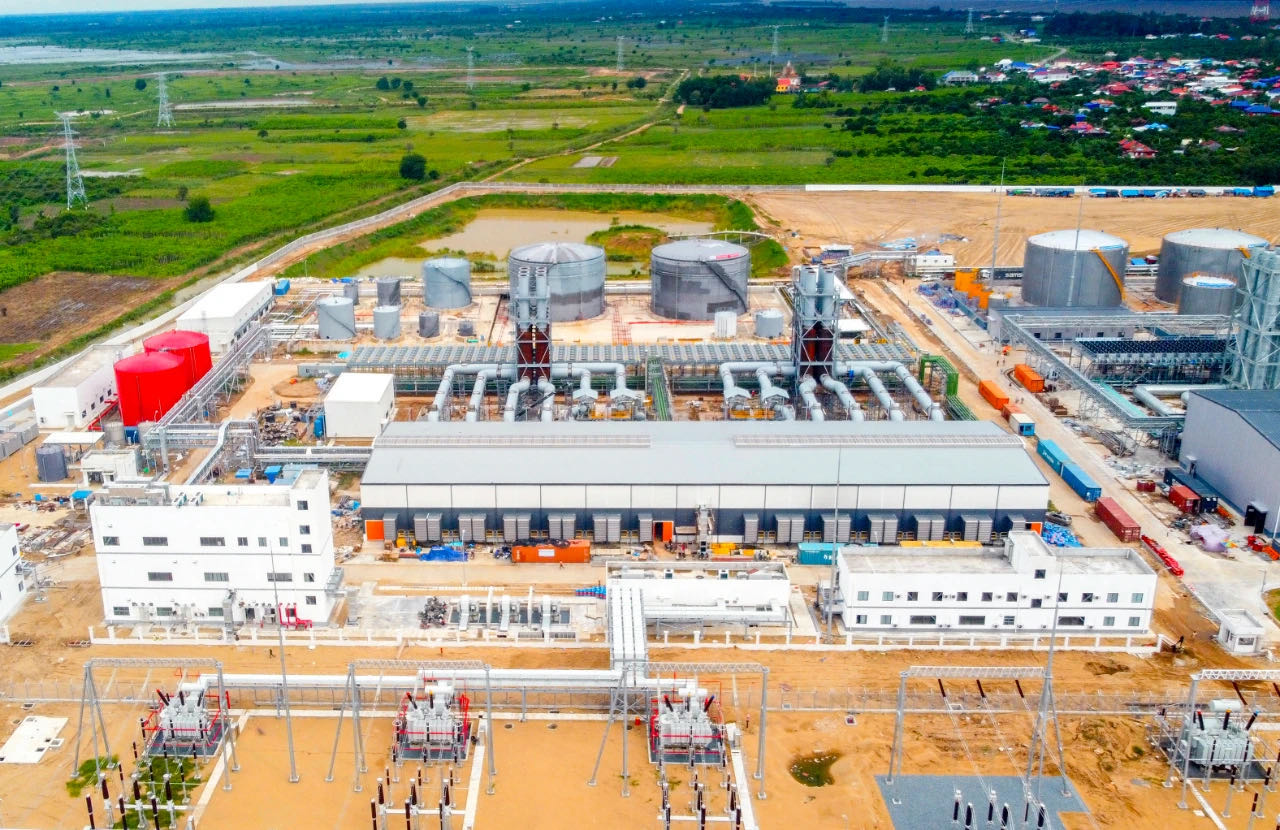

當?shù)貢r(shí)間12月14日14時,中國能建總承包建設的柬埔寨200兆瓦雙燃料電站完成性能測試,12臺機組全部并網發電,一次性通過性能試驗考核,各項性能指標滿足EPC合同要求,正式投入商業運行。
該電站項目位于柬埔寨王國干丹省,共建設12臺雙燃料內燃機,裝機容量共計200兆瓦,配套建設一座230千伏升壓站,是柬埔寨目前最大的雙燃料發電廠。項目建成后,預計年均發電量17.5億千瓦時,將有效緩解柬埔寨當前電力供應緊張局面,為當?shù)亟?jīng)濟發展提供動力,為柬疫情后經濟復蘇提供有力保障。
柬埔寨200兆瓦雙燃料電站項目由中國能建葛洲壩國際公司和葛洲壩能源重工組成聯營體總承包建設,華東院承擔勘察設計和項目管理工作,安徽電建二公司負責建安工程和輔機設備采購工作,電商公司承擔主機物流運輸工作,是中國能建多家所屬企業在電力工程領域深度合作、協同經營的典范。
項目建設高峰期,正逢境外疫情暴發,葛洲壩集團協同中國能建各有關單位集中優勢資源,持續強化協同經營、優化施工計劃、加大資源投入,全力推進項目順利實現整體移交目標。葛洲壩集團還向柬埔寨電力公司等單位捐贈包括醫用口罩在內的防疫物資,助力當?shù)匾咔榉揽亍?/p>
項目建設過程中,華東院管理團隊在柬埔寨項目現場,積極協調各方關系,以強執行力,高質量完成各個環節的工作。設計團隊緊密配合,4個月完成400冊圖紙的出圖任務,為項目有效推進爭取時間。
安徽電建二公司克服高溫、暴雨、新冠疫情的嚴峻考驗,3個月內,完成了1000多噸鋼結構二次設計及加工運輸,6萬多米管道制作與安裝,以及全廠大部分輔機安裝任務,創造了一個月完成近400公里電纜施工,一個月完成1.8萬米管道制作安裝及1.7公里綜合管架的行業新速度。
柬埔寨三大智庫之一——柬埔寨亞洲愿景研究院在2020年發布的《中國企業在柬埔寨可持續發展報告》中,從提供電力保障、加強多邊合作和防疫合作等方面,多角度點贊柬埔寨雙燃料電站項目。
中國能建將持續發揮專業優勢,深耕柬埔寨市場,打造“一帶一路”典范工程,助力全球經濟復蘇和可持續發展。
