6月10日凌晨5:50,水電八局承建的博瓦水電站引水隧洞全線貫通,比計劃提前5天完成。

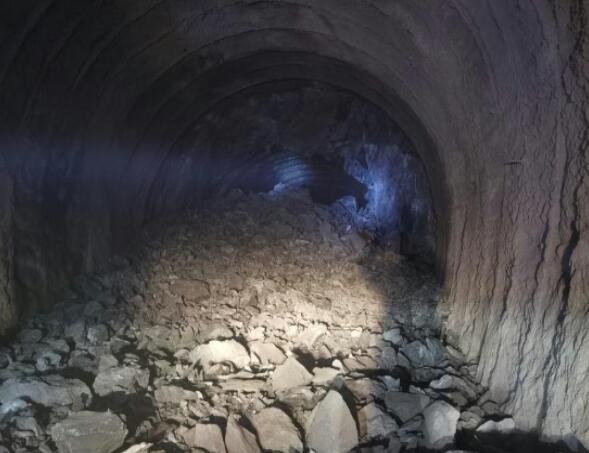

博瓦水電站引水隧洞工程位于四川省涼山州木里縣境內,引水隧洞全長3945米,為6.94-7.42米×7.93-8.43米平底馬蹄型。施工洞內巖石類型主要為泥巖、板巖夾砂巖層,圍巖破碎,施工中易遇到突水和圍巖失穩等地質災害,其中2號支洞及引水隧洞2號支洞上游最大涌水量2100立方米/小時,日涌水量約1400立方米/小時。由于洞內圍巖變化較大(較招標文件中圍巖變化超90%)、滲水量大,導致項目工期一再延長。經過項目不斷努力,克服重重困難,提前5天實現引水隧洞全線貫通。
博瓦水電站水洛河干流河段上“一庫十一級”水電開發方案中的第八級水電站。電站采用引水式開發,裝機容量168兆瓦。電站通過左岸隧洞引水發電。工程開發任務主要為發電,兼顧下游生態環境用水要求,電站建成運行后,供電四川電網。
評論
