中國電力網訊 7月28日上午,在福安市甘棠鎮牛柏洋村,國網福安市供電公司甘棠供電所組織施工人員,對10千伏吳洋線高山隧道分支線02--05號電桿進行移桿,并對原有的架空線路進行改道,以此配合寧德海西天然氣管網第二期工程雙木洋清管站項目施工。

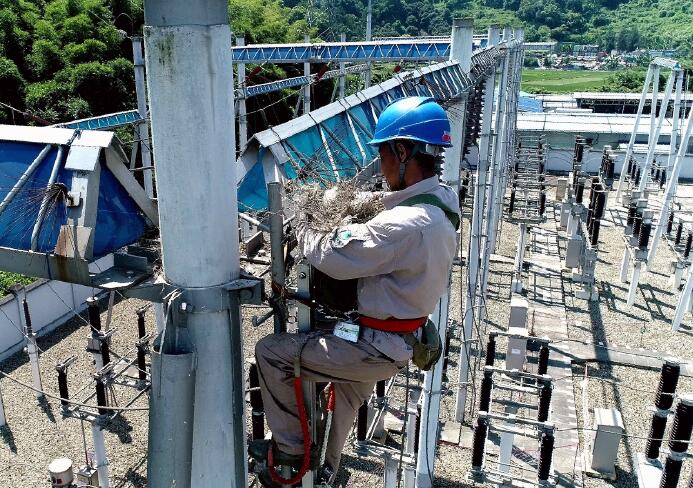

當日上午6時許,施工人員到達現場,在做好安全措施后,首先由帶電作業人員對施工范圍內的線路進行電源點解除,接著由地面施工人員對原有的10千伏吳洋線高山隧道分支線02--05號桿上設備拆除。隨后,施工人員在施工場地另一側新立02--05號電桿,將原有的架空線路及相關桿上設備移至新電桿。最后,帶電作業人員對改道后的供電線路進行帶電T接接火。
據了解,此次施工是為了配合寧德海西天然氣管網第二期工程雙木洋清管站項目施工,該項目于今年3月初開工建設,預計10月底竣工投入使用。由于10千伏吳洋線高山隧道分支線02--05號電桿處于施工范圍內,為此,福安市供電公司甘棠鎮供電所根據施工進度,安排人員對電桿、線路進行移位改道。
由于近期連續高溫,為了盡量減少施工時間,甘棠供電所提前安排,完成電桿埋設等前期工作,并在施工當日加派人手,加快現場施工進度。當日下午3時30分,線路恢復正常供電,比預計恢復時間提前2個多小時。
