中國電力網訊 6月29日,國網福安市供電公司運檢部組織施工人員,對福安110千伏半嶼變電站2號主變35千伏母線引下線進行絕緣化改造,以此提高變電站設備的抗災能力,進一步提高供電可靠性。
據了解,35千伏測母線引下線間距小,如遇大風天氣刮起異物或飛禽及小動物觸碰極易發生相間短路,不僅可能造成突然停電,更是會對主變產生極大的損傷。
為解決這一問題,福安市供電公司運檢部高度重視,專門制定變電站站內絕緣化改造計劃。為保證改造工作的順利進行,運檢部門提前做好現場勘察并制定施工方案,組織召開協調會。開工前運維檢修班認真召開班前會,對工作現場進行危險點分析,制定完善的組織措施和安全措施。工作現場做好人員組織,嚴格執行“兩票三制”等各項規程制度,規范工作人員的工作行為,對改造工程進行全過程管理。
此外,由于近期的連續高溫天氣,為了減少施工人員在戶外高溫時期的作業時間,福安公司運檢部特地協調帶電作業車配合變電檢修班,對35千伏母線引下線進行拆除。

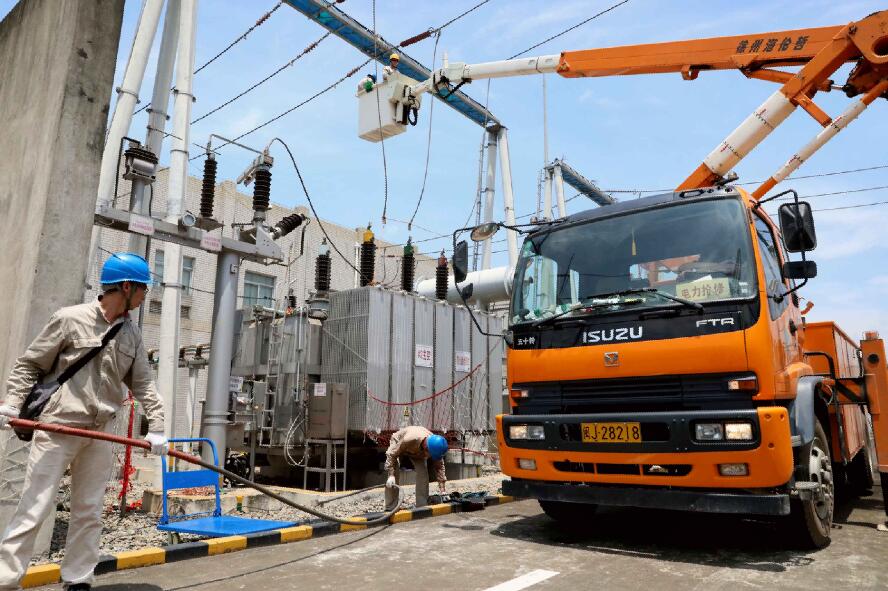

當日上午10時30分,在經過一系列倒閘操作及安全措施布置后,現場施工人員進入現場,施工人員先是乘坐帶電作業車升至指定位置,對三根35千伏母線引下線逐一拆除并吊至地面,隨后地面施工人員使用規定型號的絕緣材料對引下線進行包裹、固定,經過3個多小時的不間斷作業,下午1時30分許,絕緣改造完成。與此同時,另一組施工人員對2號主變的有載分接開關進行大修試驗,確保主變的可靠運行。
