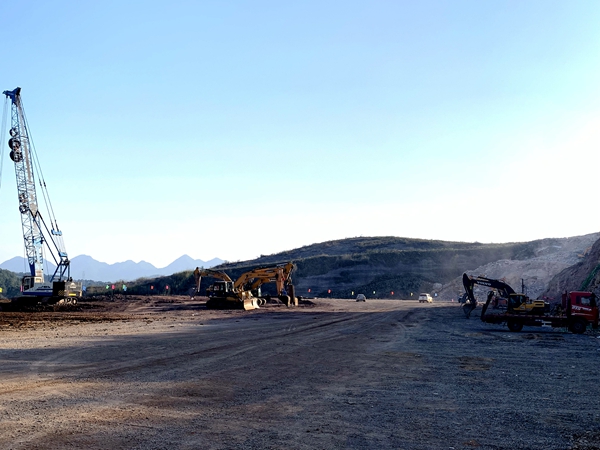

中國電力網訊(通訊員 肖妙蘭)在陜煤石電公司三期項目場地平整現場,工程車、挖掘機、推土機、破碎機不停穿梭,進行推土、轉運、填埋、破碎等作業,現場的安全員、測量人員有條不紊地指揮、勘測,與川流不息的車輛形成一派熱火朝天的繁忙景象……全力保障場地平整工程有序推進。
一場搶工期、趕進度的攻堅戰正如火如荼。場地平整施工單位根據工程進展,制定任務單、列出工期計劃進度表,加大機械和人員投入,全力加快場地平整速度。陜煤石電公司相關部門同事無論是工作日,還是休息日,無論是白天,還是深夜,始終堅持到施工現場第一線做好日常巡查工作,圍繞施工工地是否落實安全生產、文明施工、揚塵污染防治措施及施工進度等方面進行詳細檢查,并積極協調解決施工中出現的問題,全力圍繞年底前拿到集團開工令,年內項目開工建設的目標扎實推進各項工作。

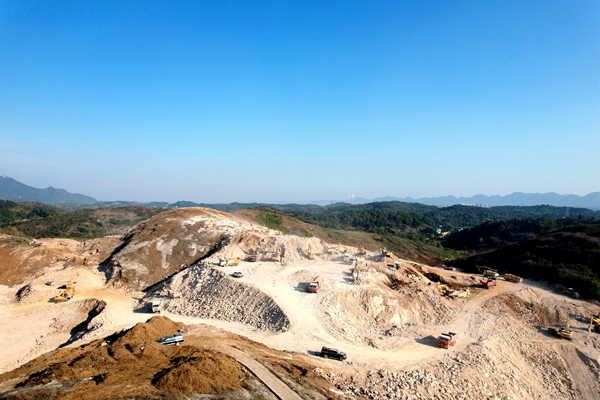

整個項目占地27.5hm²,主廠區場平土石方挖方工程量約233萬立方,填方230萬方,目前正在鍋爐基礎區域場平、試夯區域回填工作。三期項目部工程部主任楊周告訴筆者:“2023年10月場平試驗段開始施工,在場平工作中我們主要遇到了兩點困難,第一點是場地位于石門縣新關鎮新關社區和楚江街道原始山貌地段,均為礫巖,石方比列高達94%,需通過爆破解決這個困難;第二點就是場地高挖高填面多量大,挖填高差最大超過60米,需對爆破后的巖石二次破碎達到級配粒徑要求,然后進行回填和強夯處理解決這個困難。目前場平工作正在有序穩步推進中。”
自場地平整工作開展以來,該公司始終堅持“進度、投資、質量、安全”四位一體協調推進,絲毫不敢麻痹和懈怠,要求場地平整施工單位爭分奪秒抓進度、一絲不茍保質量、萬無一失保安全,確保高標準、嚴要求,科學有序推進。據悉,“五通一平”工作,已完成通給水、通電、通路、通訊、通排水相關工作,平整土地項目施工單位正每天組織20多輛轉運車、11臺挖掘機、11臺炮機、7臺鉆孔機,24小時全天候作業,為三期項目年內開工建設打好基礎。
評論
