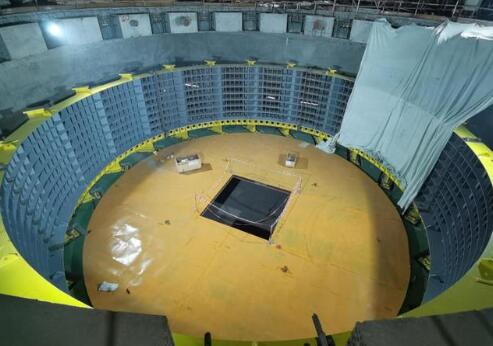

5月11日,水電四局順利完成白鶴灘水電站左岸1號機組定子鐵芯疊裝工作,并通過建設、監理及廠家聯合驗收。鐵心疊裝圓度、垂直度、高程、波浪度等參數均符合三峽集團“精品機組”標準,實現安裝又一重要節點目標。
該水輪發電機組由東方電機制造,機座組焊與鐵心疊片、壓緊工作均在機坑內進行,定子鐵芯外徑為17.5米、內徑為16.3米、高3.55米,由約50萬張0.5毫米厚的硅鋼片疊裝而成,總重約625噸。
定子鐵心疊裝是機組安裝過程中一道重要工序之一,是將一定數量的鐵心沖片經過疊片、整形、壓緊組合成一個整體,使之滿足電機的電磁性能。下端為大環板和分塊式下齒壓板支撐,上端為分塊式上齒壓板壓緊,鐵心由 324 根穿心螺桿與碟簧進行壓緊,并通過 162 根固定式雙鴿尾定位筋與定子機座連接,鐵心由 98 小段組成,間由硅鋼片沖制的扇形片疊壓而成,中間有 97 層通風槽片,對安裝有著極苛刻的要求,僅圓度一項就只有一個頭發絲的誤差,是一項工藝復雜、技術要求高的精細活。

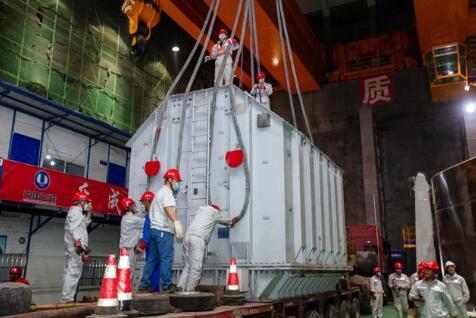

作為世界首臺百萬千瓦水輪發電機組,沒有成熟的施工經驗可供參考,為優質、高效完成白鶴灘左岸首臺機定子安裝工作,水電四局白鶴灘項目部技術人員充分借鑒三峽、向家壩、烏東德機組安裝經驗,結合機組安裝現場實際,積極同三峽發展白鶴灘機電監理、東電廠家相關人員展開深入溝通交流,并多次召開專題研討會及科研攻關,解決了定子安裝中的機座組焊、定位筋調整、鐵芯疊裝及檢測等技術難題,對每一道工序都嚴格按照相關規范及廠家技術要求進行驗收,為定子鐵心疊裝工作順利優質完成打下了堅實基礎。
在安裝過程中,為保障安裝精度和施工質量,項目部充分考慮溫度、濕度影響和防塵要求,打造了防塵棚“全封閉”施工環境,同時,對疊裝前的各項準備工作以及疊裝中的各項技術檢測工作均做了明確的規定并嚴格執行,為高質量安裝提供了堅實保障。
據悉,完成定子疊片工作后,1號機組5月13日將進入鐵損試驗,為定子下線重要工序鋪平道路,全力沖刺明年7月發電目標。
評論
