12月4日,由中國能建江蘇院承接的冀北秦皇島儲能二期項目——秦皇島北戴河新區10千伏蒲河配電室新建工程EPC總承包項目,通過了秦皇島供電公司組織的驗收。

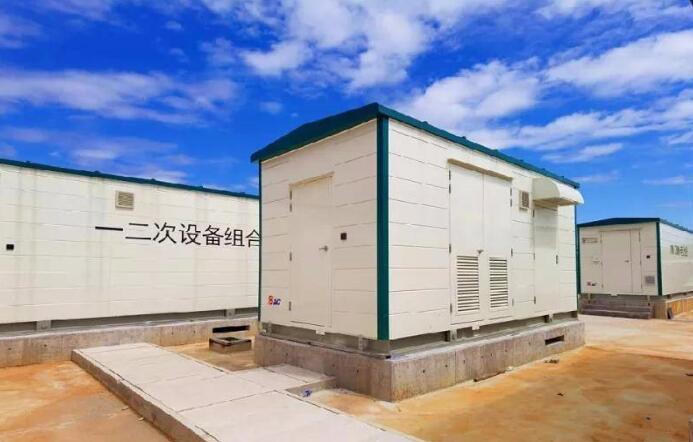

本工程規模為2兆瓦/4兆瓦時,是冀北電網第一個電網側電化學儲能項目,建于110千伏蒲河電站外側。在電網運行過程中,儲能電站可以通過人工設定、計劃曲線方式進行充放電,達到削峰填谷目的,對優化電網運行具有重要意義。江蘇院承擔了該工程的建設管理、設計、采購、施工、缺陷修復、工程驗收等方面的工作,采用了“基于LoRa技術的設備艙全環境狀態感知方案”和“電磁按壓式智能壓板監控裝置”兩項關鍵技術,為國網秦皇島供電公司申報并獲得冀北電力公司科技進步二等獎提供了重要支撐。
本工程并網調試階段恰逢秦皇島地區暑期旅游高峰,用電負荷較高。應調度部門要求,儲能充電調試限制在晚18時至次日7時之間。為保障工程進度,項目部連續加班至凌晨,確保儲能項目按時完成所有調試項,與此同時,項目部成員完成了儲能站運行、維護規程的編制,推動項目通過竣工驗收,為下一階段移交打下了堅實基礎,也為江蘇院在冀北地區的后續市場開拓奠定了基石。
在驗收會上,與會專家對江蘇院在該項目的質量管理、產品功能、運行維護等方面取得的成果,給予了高度評價。
