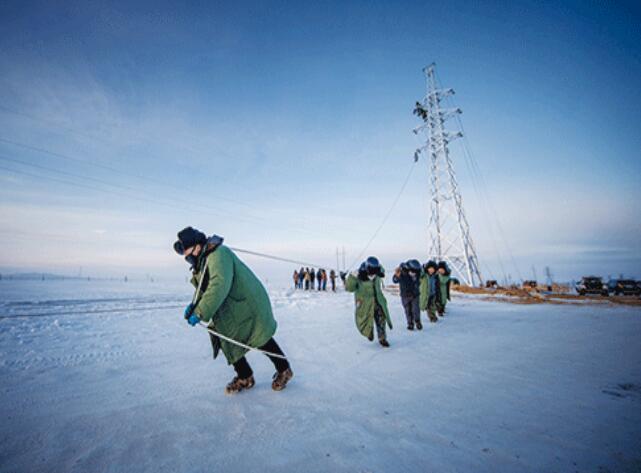

11月25日,錫林郭勒盟蘇尼右旗滴水成冰,20多名身著軍大衣、頭戴棉質安全帽的工人在白雪皚皚的草原深處喊著號子、齊力拉著導引繩,拖拽著身后近30米高的鐵塔。鐵塔上站著的幾個工人,正吃力地加固塔上的導線。不遠處挖掘機、轉載機隆隆作響,一片如火如荼的繁忙景象。
這是蘇尼特右旗軍民融合新能源綜合利用示范工程施工現場。據悉,此項工程于10月3日正式開工,涉及新建35千伏同塔雙回線路23.71千米,組立鐵塔83基,全線穿跨越電力線路20次,跨越鐵路1次,穿跨越公路3次,施工難度較大。該項目從前期核準到開工建設僅用了1個月時間,并計劃于12月25日竣工投產,屆時將刷新集團公司工程建設最快進度新記錄。
由于項目工期緊、任務重,錫林郭勒電業局充分發揮建管職能,統籌協調,全過程跟蹤項目進展,做好工程現場安全、質量管控,及時反饋工程進展及存在問題,確保工程按期推進。
當日,集團公司工程建設部檢查組一行深入施工現場查看施工進度,先后來到項目電源點溫都爾220千伏變電站、“三跨”施工現場、預制基礎吊裝現場,查看各項安全措施、施工工藝,詳細詢問“三跨”方案、工程進度及建設過程中遇到的問題和困難。在施工項目部,檢查組一行召開現場辦公會,要求各參建單位加強統籌協調,做好工程現場安全和質量把控,合力安排人員、機具,科學做好冬季施工各類安全措施,確保項目安全高效推進。
11月中旬以來,錫盟地區連續遭遇強降雪,給工程建設帶來很大阻力。開挖的基坑被大雪覆蓋,施工道路積雪嚴重,大型運輸車輛因積雪較厚進入施工現場較為困難,且經常發生汽車陷在雪里的情況,施工單位調集裝載機對施工沿線進行清雪后方能到達作業現場。
截至目前,工程已完成基礎開挖67基,基礎就位58基,鐵塔組裝7基,立塔5基。
接下來,錫林郭勒局將繼續以高度的政治責任感,克難攻堅,確保工程年內如期投產,全力打造能源領域軍民深度融合的樣板工程。
評論
