寶劍鋒從磨礪出——國網劉家峽水電廠1號機組A級檢修及定子改造圓滿完成

發布時間: 2020-06-01 17:59:02   來源:中國電力網  作者:

  中國電力網訊  5月31日15時32分,是劉家峽初夏的一個平常日子的平常時刻,碧波浩蕩的黃河水依然忘我地呼嘯而來,滾滾西去。人們悠然地漫步在河堤,度過周末閑暇時最美好的時光。而此時此刻,在劉家峽水電廠,當班的運行人員正打開1號機導水葉,大家屏住呼吸,緊盯儀表盤,看著1號機組瞬間緩慢平穩地轉動起來,各項數據顯示正常,大家終于松了一口氣。經過全廠干部職工長達6個多月的艱苦工作,終于修成正果,1號機組A級檢修及定子改造工程圓滿完成,經過72小時大負荷試驗后,順利并網歸調。

  抓安全保進度 嚴把工程質量關

  該廠1號機組于1969年投運發電,已安全運行了50多個春秋。受長期振動及熱老化等因素影響,近年來出現定子鐵心老化、松動、斷片、過熱等問題,威脅著1號發電機組的安全穩定運行。為徹底消除設備隱患,經組織專家技術論證,決定對1號發電機定子進行改造。

  1號機組A級檢修及定子改造于2019年11月4日正式開始,總工期210天。包括定子改造及機組A修的全部標準項目、非標項目、技改項目都要在規定的時間內完成。工期緊、任務重。為保證機組檢修及定子改造工作的順利進行,廠明確分工,編制下發標準化作業指導手冊,制定嚴格的三級驗收制度、安全目標、質量目標,保障各項工作的順利進行。

  廠長李永清和黨委書記付廷勤密切關注著改造工作的方方面面,多次到1號機定子改造現場,詳細了解安全措施執行情況、復工后的工程進度情況,掌握員工思想動態,給鏖戰在檢修現場的干部員工加油打氣,鼓舞士氣,鼓勵大家咬緊牙關,不松勁,不懈怠,保質量,渡難關,確保工程順利推進。

  1號機組改造線棒下線工作是整個定子改造工作中工序工藝最復雜,對現場作業環境要求最高,隱蔽工程、交叉作業最多一項工作,容不得半點馬虎。廠長李永清要求各級管理人員不能有一絲的麻痹大意和僥幸心理,必須強化現場作業安全質量管控,嚴把工程質量關,確?,F(xiàn)場作業安全,對作業平臺搭設和驗收嚴格執行相關標準,堅決避免垮塌事故。同時規范現場臨時用電管理,按照下線工藝要求,對現場搭建保暖篷布、加裝取暖和臨時照明設施必須從布線、搭接和防護各個環節進行規范,保證現場作業平臺的絕緣隔離,確保用電安全。

  春節期間,新冠疫情爆發。原定于1月28日復工的1號機A級檢修及定子改造不得已推遲復工。為最大限度減少嚴峻的疫情形勢對工程進度的影響,劉家峽水電廠第一時間成立疫情工作領導小組,迅速啟動重大突發公共衛生事件一級響應,制定1號機組定子改造復工防疫防控方案,從施工人員管控、上下班時間管控、上班路線管控,施工期間管控,施工時間外管控,工作聯系方式等制定了全面詳細的措施。并及時向省公司及國網公司做專題匯報。積極與各參建單位聯系,落實施工人員在疫情防控期間的行程和身體狀況,嚴格落實復工防疫防控方案要求,所有施工人員于2020年1月29日進點,對施工人員摸排、隔離、測溫觀察7天,確定身體無異常后,于2020年2月6日改造工程正式復工。

  工程復工后,為了最大程度降低疫情對工期進度帶來的影響,廠生產技術部積極與施工單位、設備廠家溝通協調,提前聯系哈電線棒嵌裝技術指導人員、線棒焊接技術指導人員及焊機廠家人員進場進行隔離,保證到達工程節點能夠及時進場指導。同時通過增加施工人數,實行人員分組施工,合理優化施工工序,做到“人?;畈煌?rdquo;,在嚴格落實各項防疫工作要求的前提下,狠抓施工安全和工藝質量,提高工期進度。確保了1號機組定子改造工作按期安全推進。

  肯鉆研勤探索 技術革新除隱患

  隨著1號機組各項試驗的順利開展,機組各項參數滿足機組設計條件,標志著1號機組A級檢修及定子改造任務的圓滿完成。改造過程中,奮戰在一線的干部員工通過不斷探索和技術革新,新工藝、新設備不斷應用于改造過程中,徹底解決了設備改造前的安全隱患。

  本次定子改造過程中,對機組推力、上導、水導三大軸承測溫元件進行改進。將測溫元件接線改為航空插拔式接線方式,更換配套的油槽出線裝置,安裝航空插頭轉換器。新技術的采用,大幅減少了測溫元件在油槽中布線、接引的工作量,改善了油槽出線裝置密封性能,實現無滲漏油的目標,在提高檢修質量的同時提高工作效率。

  1號機組A級檢修使水輪機主軸密封漏水量減小為原來的四分之一,保證了水導軸承部分的安全可靠運行,極大減小了廠房滲漏排水系統的運行壓力。通過檢修,將主軸密封潤滑水管由原來的鋼絲編織軟管更換為高壓軟管,徹底解決了原軟管接頭使用鋼絲捆扎長時間運行帶來的漏水現象。

  檢修過程中,通過重新配置頂蓋均壓管,并在均壓管進出水口等重點部位使用超高音速火焰噴涂技術進行防護,解決了以往1號機均壓管由于過機沙量較多磨蝕嚴重,運行中容易出現沙眼漏水的現象。

  通過更換1號機組水輪機水導冷卻器,并重新配置了水導進、排水管路,保證了水導冷卻器的正常運行。

  通過技術革新,將原復合材料水輪機下抗磨板更換為不銹鋼抗磨板并進行噴涂,將固定導葉、座環利用軟噴涂技術進行防護,為整個水輪機導水機構構筑了一層堅固的“鎧甲”,保證1號機組在今后較長時間內能夠平穩運行。

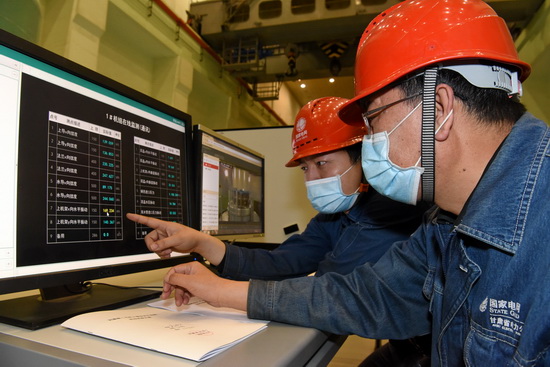

  在機組試驗階段,黨員同志們積極開展創新創效,充分發揮聰明才智,將開機試驗調度臺搬到了1號機旁。一張“高大上”的桌子,兩臺顯示器,還有一面超大白板。不僅可以直觀查看1號機組試驗過程中的各部參數,使用鼠標操作輕松方便,切換畫面快速準確,參數瀏覽盡收眼底,解決了在下位機觸摸屏用手指翻頁查看的不便之處。還可以登錄遙視系統,通過攝像頭清楚查看各部件的實時運行情況,避免了人員跑上跑下造成的時間和精力上的浪費。

  大白板在現場,不僅可以張貼試驗方案供大家隨時查看,在白板上列出重要時間節點和重要試驗數據,使整個試驗處于可控且顯而易見的“明了”狀態,還可以隨時隨地開展“頭腦風暴”,分析試驗過程中遇到的問題,集思廣益提出最優解決方案。試驗調度臺的成功運用,為機組試驗帶來了便利條件,取得了良好的利用效果。

  能吃苦勤奉獻 定把鐵杵磨成針

  在1號機組A級檢修及定子改造過程中,一線干部員工加班加點,放棄節假日休息時間,共產黨員的模范帶頭作用充分發揮。“特別能吃苦、特別能戰斗、特別能奉獻、特別負責任”的隴電鐵軍精神在該廠一線干部員工身上得以充分體現。

  整合后的水輪機班班長蒲強,作為一名共產黨員,帶頭連續45天奮戰在一線,每周平均上班時間超過100小時。他集中在此次1號機A級檢修中做到了班組人員、業務、管理、質量、安全、環境等方面的多維融合。借助于自主開發,采用互聯網+云計算技術班務管理平臺“水輪機智慧大腦”,在每日工作任務分配、班組績效管理、檢修工期管理上都能做到“日事日清”。這種超前謀劃,注重細節,帶來的不僅僅是班組合并后工作效率的提升,更是班組17名員工在1號機檢修中凝心聚力,心往一處想,勁往一處使的默契與配合。

  胡卓勛是具體施工和檢修的機械負責人,每天的每一個檢修和施工現場都有他的身影。面對工作任務重、工期銜接緊,工作配合面較多,組織協調管理難度大的情況,他帶領整個團隊克服工作環境惡劣、安全風險高、交叉作業多的困難,特別是在機組回裝的14天里,他帶領技術員和職工團結協作,始終在機坑內工作,每天平均工作12小時,晚上10點鐘以前沒下過班,尤其是軸線調整階段,每天都到凌晨2、3點。移軸位、打受力、測間隙,安裝間隙調整、安裝工序工藝的優化、各處安裝質量的控制驗收,每一個工序都需要很多次人員在悶熱的發電機和冰冷的蝸殼里爬進爬出。功夫不負有心人,當機組帶負荷運行穩定的那一刻,他覺得所有的付出都是值得的。

  電氣分場作為定子改造的主攻分場,為保證工程工期進度,一面積極與施工單位、設備廠家溝通協調,提前聯系廠家人員在指定地點隔離,保證到達工程節點時能夠及時進場。在施工人數增加難的情況下,實行人員分組施工,合理優化施工工序,在嚴格落實各項防疫工作要求的前提下,狠抓施工安全和工藝質量,確保工期進度。硬是克服了疫情帶來的種種影響,于2月14日定子鐵心疊裝完畢,2月16日鐵心疊片壓緊以及定子鐵心鐵損磁化試驗順利完成,并進入定子線棒安裝階段。至3月16日,順利完成機組1080根定子線棒的嵌裝和540槽槽楔裝配工作。隨后工程進展順利,4月9日定子改造工作全部完成。

  劉家峽水電廠1號機組A級檢修及定子改造工程經過一線全體干部員工6個多月的艱苦鏖戰,克服一切艱難困苦,與時間賽跑,和質量較勁,同時開展技術創新,抓好人員培訓,圓滿完成各項階段性工作任務,經72小時大負荷試驗后順利并網歸調,1號機組A級檢修及定子改造工程的圓滿完成,必將為黃河上的璀璨明珠增添新活力,開啟新征程。(朱淑蓮 侯齊 焦麗娜 茍小軍 王樹柏)

      關鍵詞: 劉家峽水電
評論
用戶名:匿名發表
密碼:
驗證碼:
最新評論0
相關新聞:

國網劉家峽水電廠產業單位喜獲多項榮譽

近期,從甘肅省電力工會獲悉,國網甘肅劉家峽水電廠產業單位分工會獲得2019年甘肅電力系統女職工第七屆“書香三八”活動多項榮譽。

國網劉家峽水電廠工會組織召開2020年工會委員會(擴大)會議

近日,國網劉家峽水電廠工會組織召開2020年工會委員會(擴大)會議,該廠分工會主席、工會委員會委員、工會經費審查委員會委員及財務部相關人員共20多人參加會議。
黨政文化2020-05-29

國網劉家峽水電廠劉家峽庫區汛前測量任務圓滿完成

5月27日,經過近4個小時的不間斷數據測量工作,國網甘肅劉家峽水電廠圓滿完成了劉家峽水庫三角洲最后一片水域水下地形的測量工作。這標志著2020年汛前劉家峽水庫庫區外業測量工作圓滿完成。
地市報道2020-05-28
延遲婚禮!國網劉家峽水電廠員工戰“疫”生產忙

延遲婚禮!國網劉家峽水電廠員工戰“疫”生產忙

自新冠肺炎疫情突發,國網甘肅劉家峽水電廠干部職工團結一心抗疫情抓生產,積極復工,加速重啟,截至5月27日,年累計發電25.72億千瓦時,連續安全生產天數達到6881天。

國網劉家峽水電廠支部聯學聯建開創履職新局面

近日,國網甘肅劉家峽水電廠各基層支部廣泛開展聯學聯建活動,旨在加強基層黨建工作,提升隊伍活力,創新隊伍管理,引領促進基層黨建工作質量全面提升、全面過硬。
黨政文化2020-05-21

國網劉家峽水電廠已向黃河引黃灌區補水超過11億立方米

隨著黃河流域進入農業生產高峰期,國網劉家峽水電廠近日持續大流量下泄,全力支援黃河中下游地區農業生產。截至5月20日,劉家峽水庫今年向引黃灌區補水已超過11億立方米,有力支援了黃河流域農業灌溉、生態流量等綜合用水需求。
黨建文化2020-05-21

我想要和優秀的人并肩作戰——國網甘肅劉家峽水電廠開展組織發展

為深入學習習近平新時代中國特色社會主義思想和黨的十九屆四中全會精神,進一步貫徹落實國網甘肅省電力公司黨建工作十大工程,加強黨員教育管理,進一步嚴把黨員“入口關”,提升新黨員發展質量,劉家峽水電廠黨委舉辦了為期三天的2020年組織發展培訓班,組織新發展黨員、發展對象及入黨積極分子參加培訓。
黨建文化2020-05-21

國網劉家峽水電廠工會多篇論文獲甘肅省電力工會獎勵

近日,國網甘肅劉家峽水電廠職工撰寫的《電力行業職工訴求服務工作的探索》、《培訓員工崗位成才,提升員工綜合素質》榮獲國網甘肅省電力工會2019 年優秀論文二等獎,《電力體制改革形勢下青工思想政治工作之我見》榮獲國網甘肅省電力工會2019 年優秀論文三等獎。

主辦單位:中國電力發展促進會
網站運營:北京中電創智科技有限公司  國網信通億力科技有限責任公司
服務熱線:400-007-1585      在線投稿
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號

安丘市| 蓬溪县| 祁连县| 呼伦贝尔市| 左贡县| 兴安县| 舒城县| 沐川县| 富蕴县| 松溪县| 会理县| 南投县| 通州区| 依兰县| 渑池县| 金川县| 海口市| 陆丰市| 弋阳县| 黄山市| 桐乡市| 山西省| 南投市| 阆中市| 长兴县| 读书| 江永县| 定襄县| 平武县| 周口市| 正镶白旗| 手游| 平昌县| 乌拉特后旗| 福泉市| 津南区| 内丘县| 科技| 城步| 嘉义县| 和顺县|
